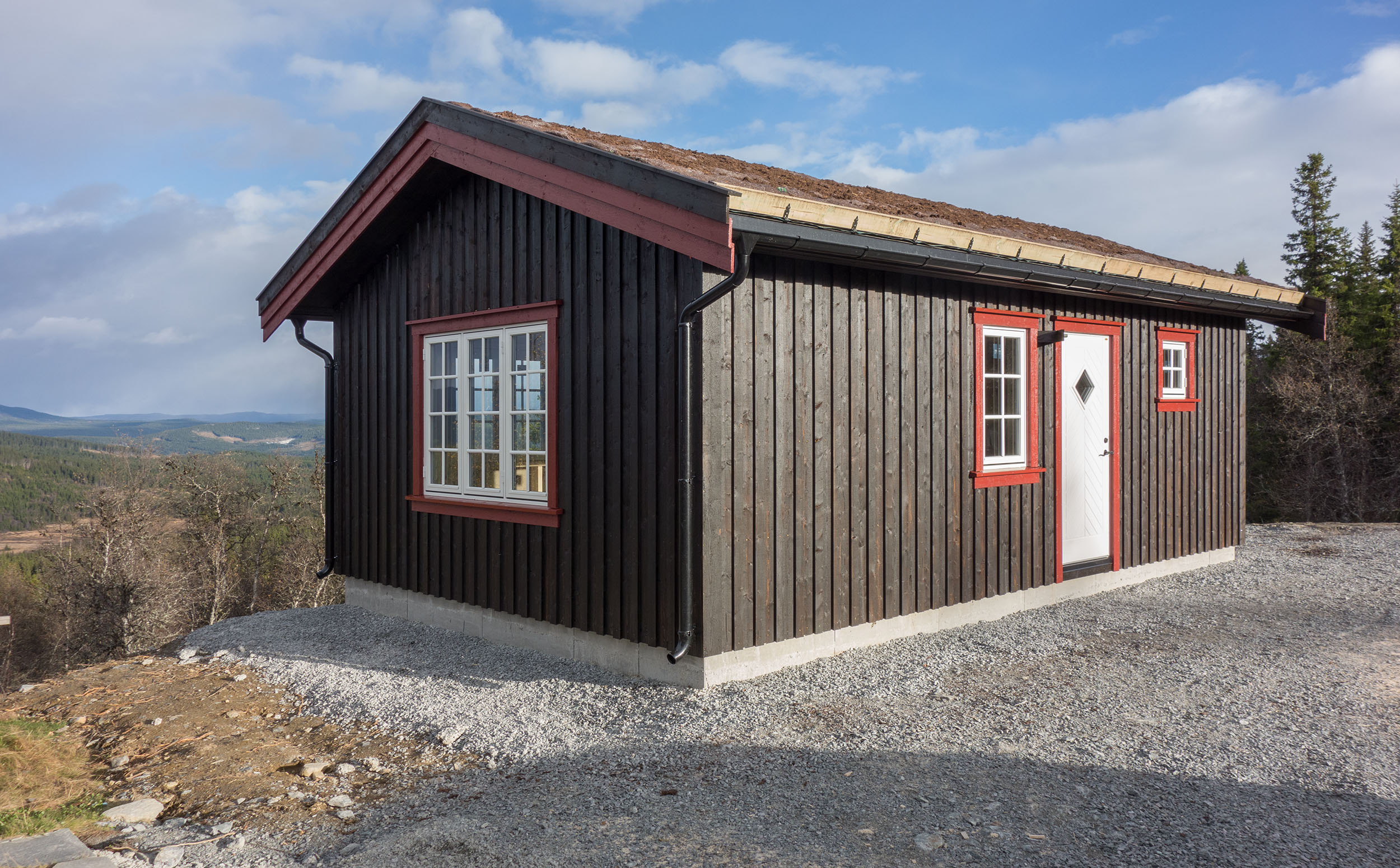

Bygging av anneks 2017-2018

Alle bilder er (C) Roger Samdal. Ta kontakt før bruk:

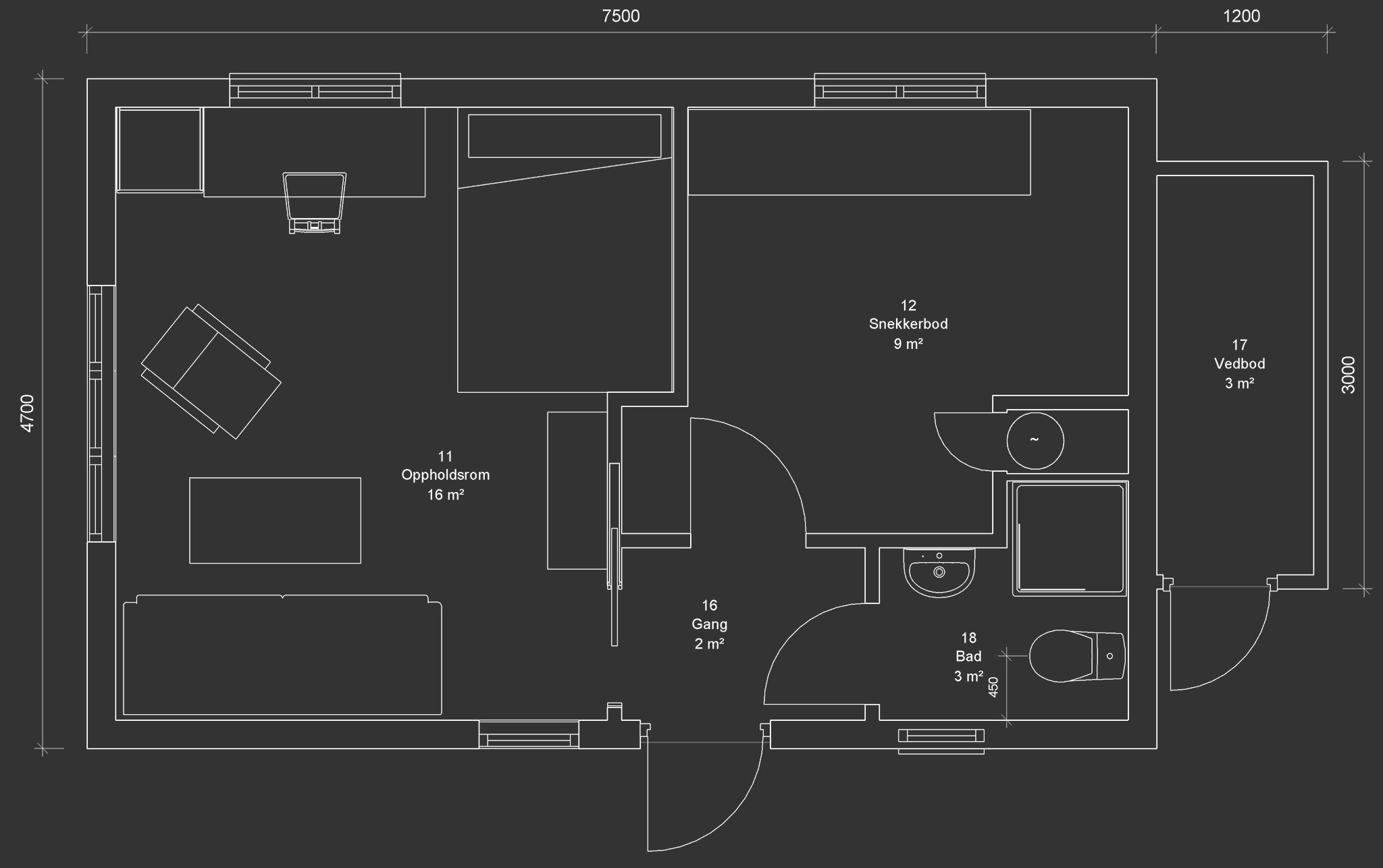

Etter snart 10 år med hytte har behovet for et anneks/gjestehytte meldt seg. Både for ekstra bodplass, men også for å huse et gjesterom med sofagruppe og sengeplasser. Greit å la gjester ha et sted å trekke seg litt tilbake når man er mange på hytta samtidig. Annekset vil også få eget bad. På endeveggen blir det en liten vedbod/redskapsbod. Annekset har et bruttoareal (BTA) på ca. 40kvm.

Palma Sofa, Formfin stol og vintage bord fra Bohus.

Gardin og puter fra Graham Sanderson Interiors i stoff fra Abraham Moon (Mac Burnt Orange, Glamis Mandarin, Hawes Taupe og Hawes Gull Grey)

Vegger har liggende panel, skygge skrå 12x145. Beiset med ett strøk Jotun Pure Nature Interiørbeis i fargen Mokka.

Hjemmelaget stereobenk bygget med Ikea Laxarby kjøkken deler. Swedoor Tradisjon 04N skyvedør. Ubehandlet furu, beiset med ett strøk Jotun Pure Nature Interiørbeis i fargen Mokka. Dør og karm har også fått ett strøk Trestjerner Gulvmatt lakk for beskyttelse mot fingermerker. Beslag fra Tveit Smie.

Hjemmelaget sengegavl med integrert leselys.

Plassbygget pult og garderobeskap laget av Ikea Laxarby kjøkkenmoduler. Liftgardin med stoff fra Abraham Moon (Hawes, Gull Grey).

Fliser fra Flisekompaniet (Sintesi Beola).

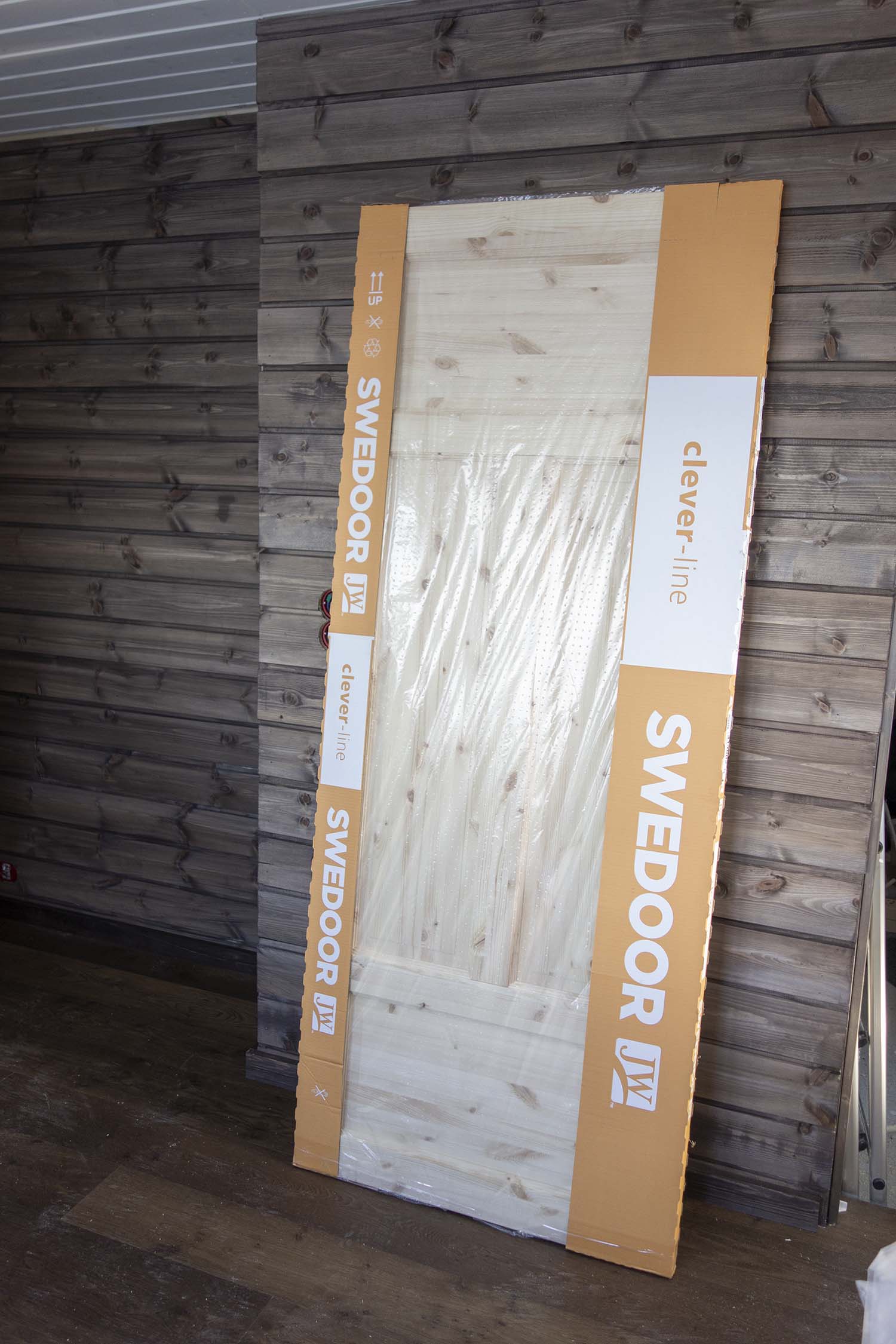

Swedoor Tradisjon 04N dører. Ubehandlet furu, beiset med ett strøk Jotun Pure Nature Interiørbeis i fargen Mokka. Dør og karm har også fått ett strøk Trestjerner Gulvmatt lakk for beskyttelse mot fingermerker.

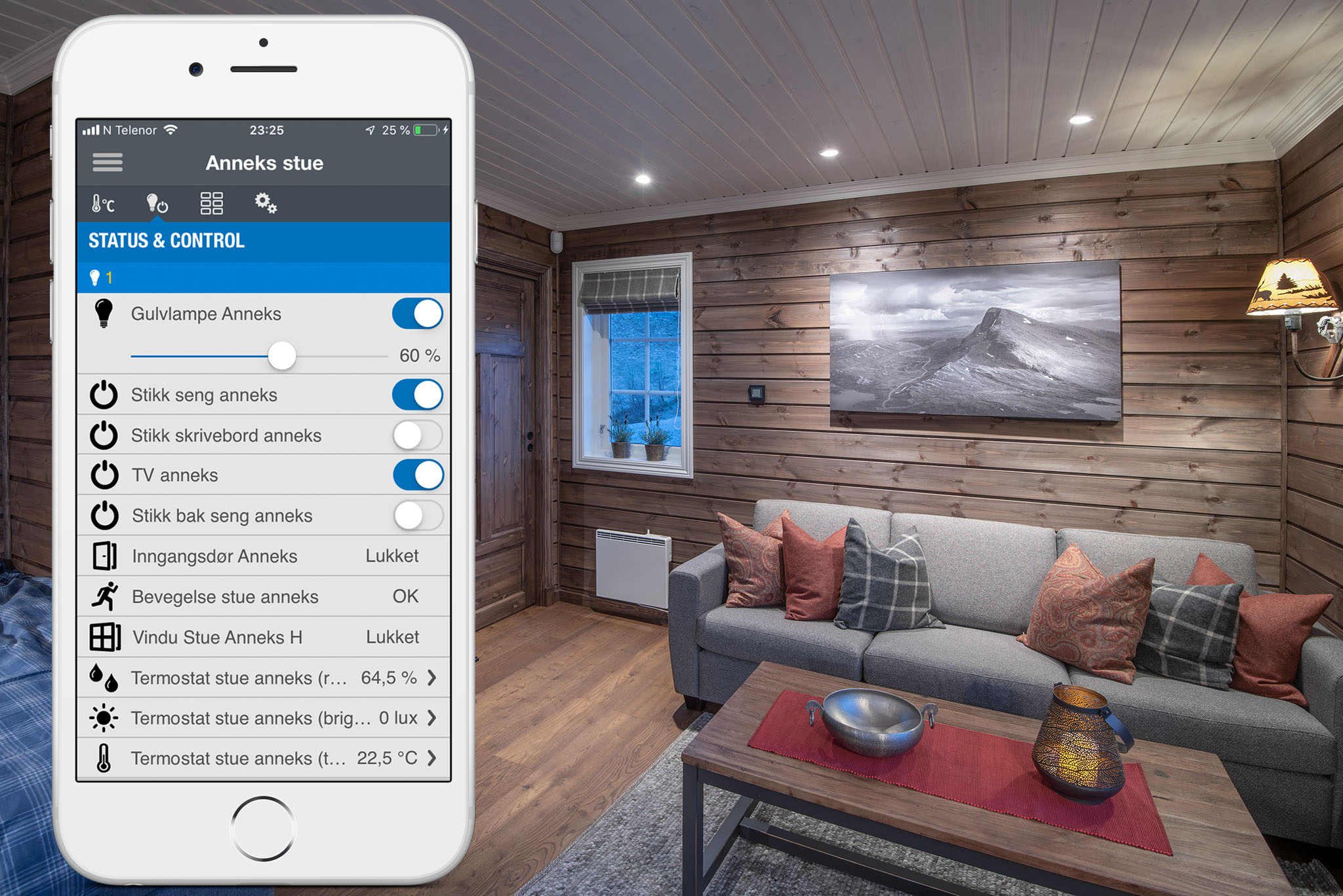

Svarte Elko pluss stikkontakter og brytere. Eaton xComfort Smarthus styring av lys og varme.

Knagger og skilampe fra Gamal Årgang på Beitostølen. Bitihorn bilde har jeg tatt selv.

Bod og hobbyrom. Plassbygget hylle til turutstyr. Kan også brukes som seng om det skulle være behov. Skap fra Ikea, modell Laxarby (utgått, erstattes av Lerhyttan).

Plassbyggde hyller mer god plass til oppevaring bak dør.

Byggeprosessen steg for steg

Leverandører til dette prosjektet er:
Byggmester Haldor Ødegård, Rørleggermester Svein Olsen & Sønner , El-Fag Beitostølen, Monter Storefoss Sag, Fosheim Sag, Swedoor Jeld-Wen, Eaton.

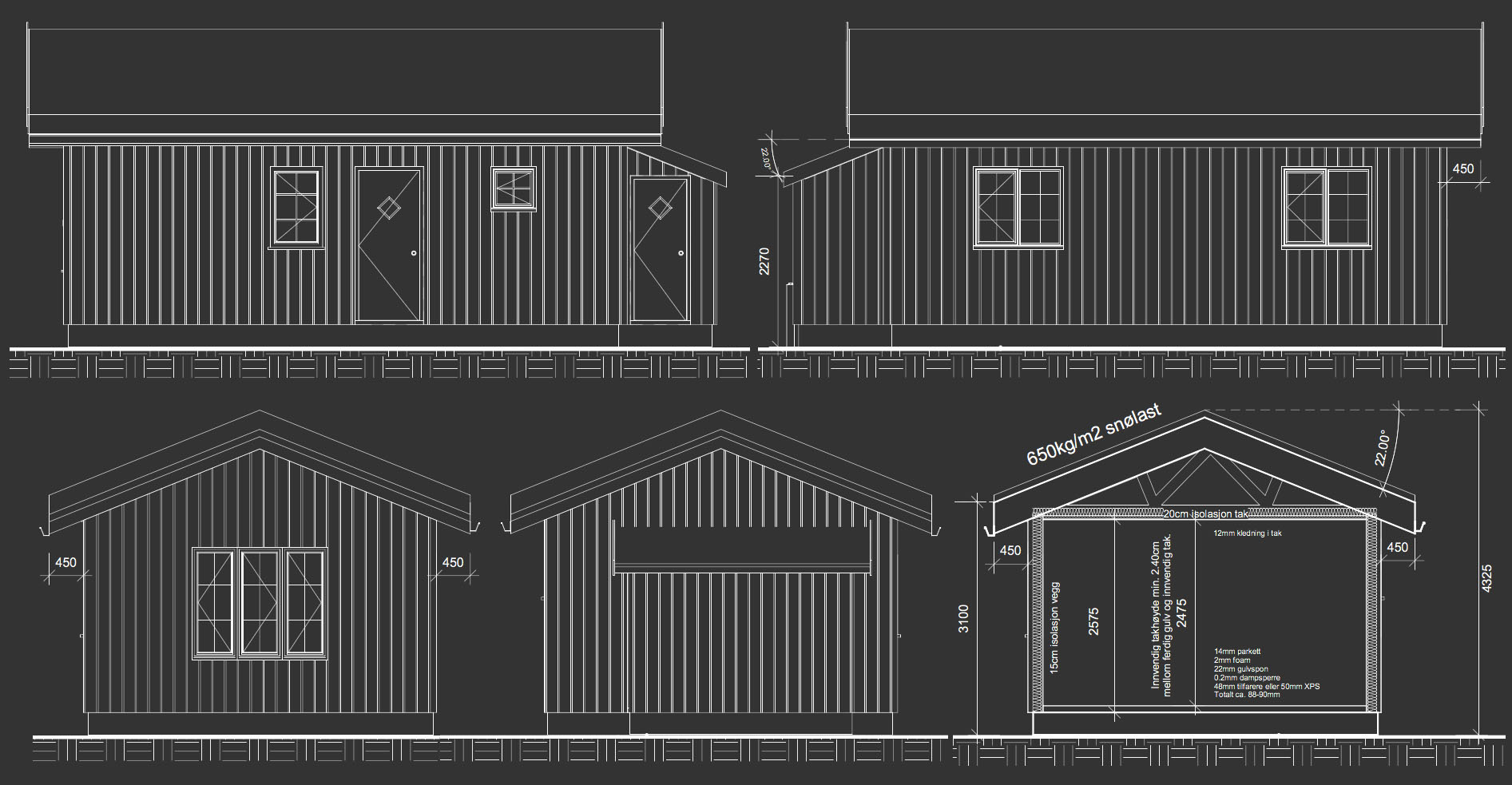

Jeg bygget videre på Autodesk Revit tegningene fra 2007 da hovedhytta ble bygget.

Annekset er inspirert av Haugplassen, en gammel husmannsplass utenfor Kongsberg fra 1762.
Foto: Laila Kristoffersen

Youtube timelapse

Fremdrift

Juni 2017
Tegningene er ferdig og plassering på tomten er bestemt. Jeg har også gjort avtale med entreprenør om grunnarbeider, grunnmur og råbygg.
Jeg tar det innvendige selv når råbygget står ferdig.

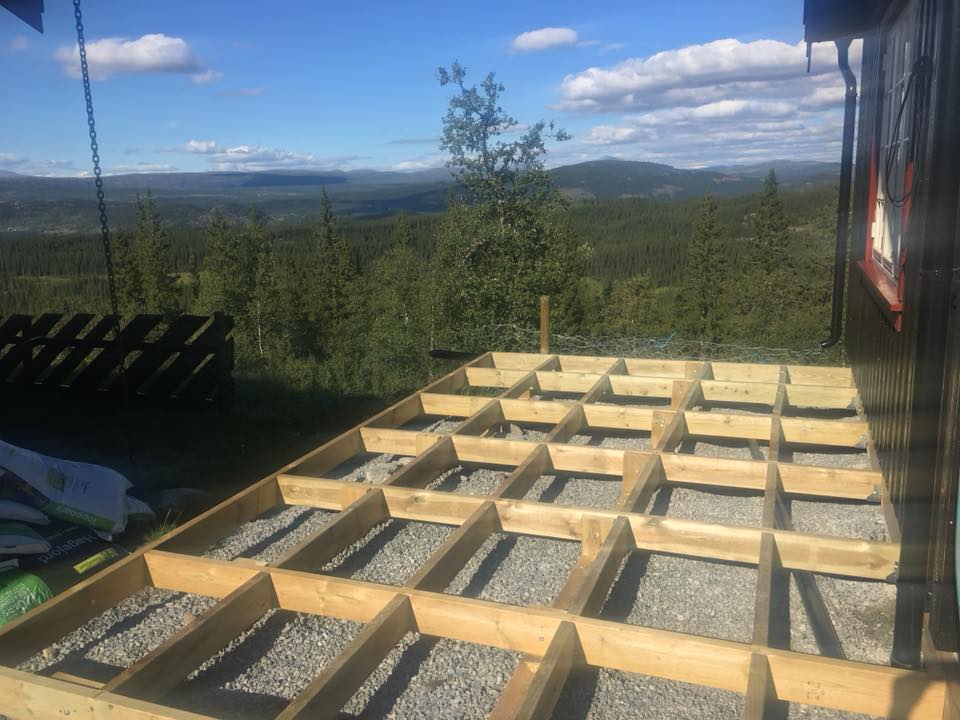

Her er området som skal brukes til anneks og ny parkeringsplass.

14.august 2017
Byggesøknad for anneks godkjent av Vestre Slidre Kommune.

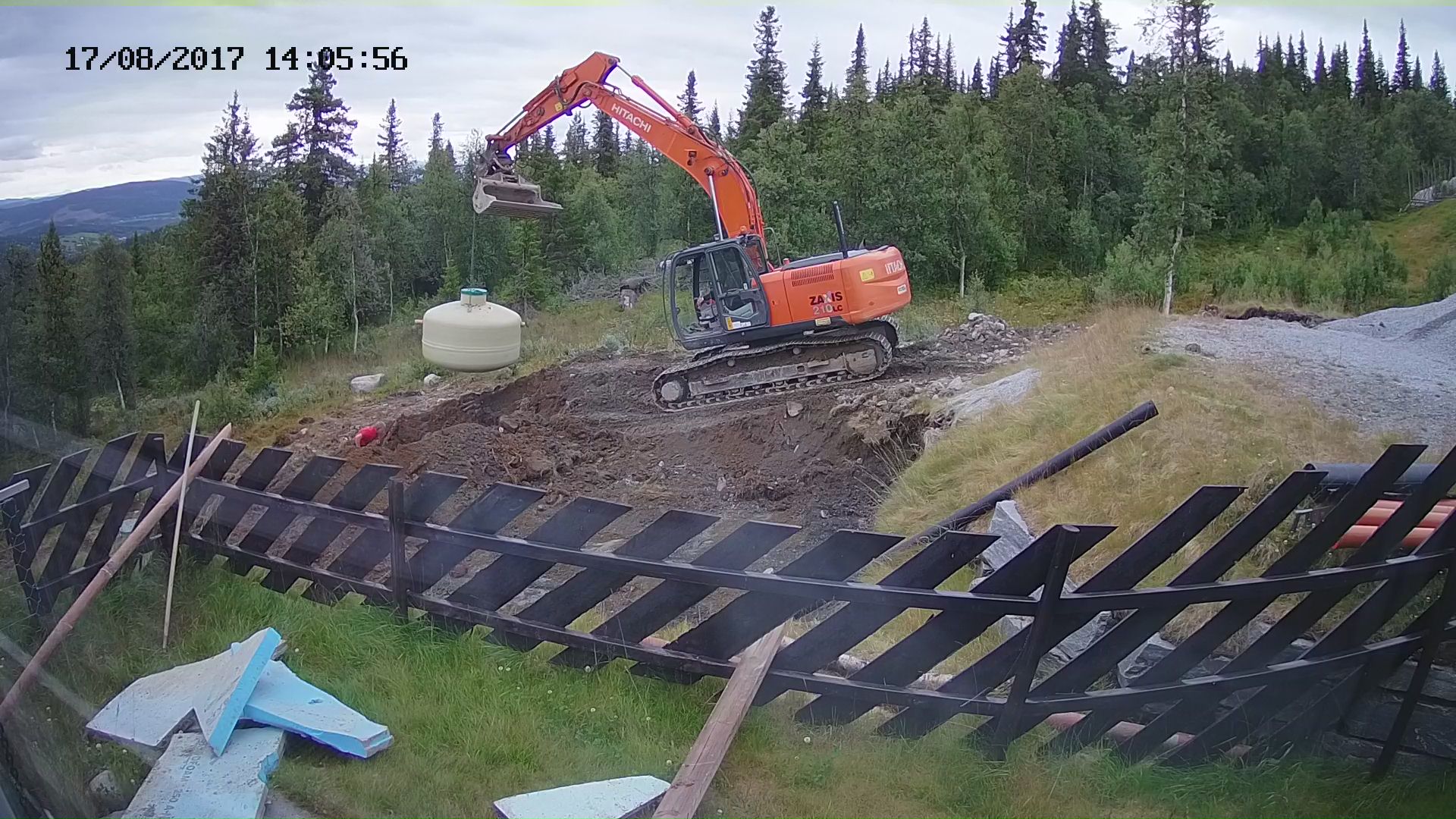

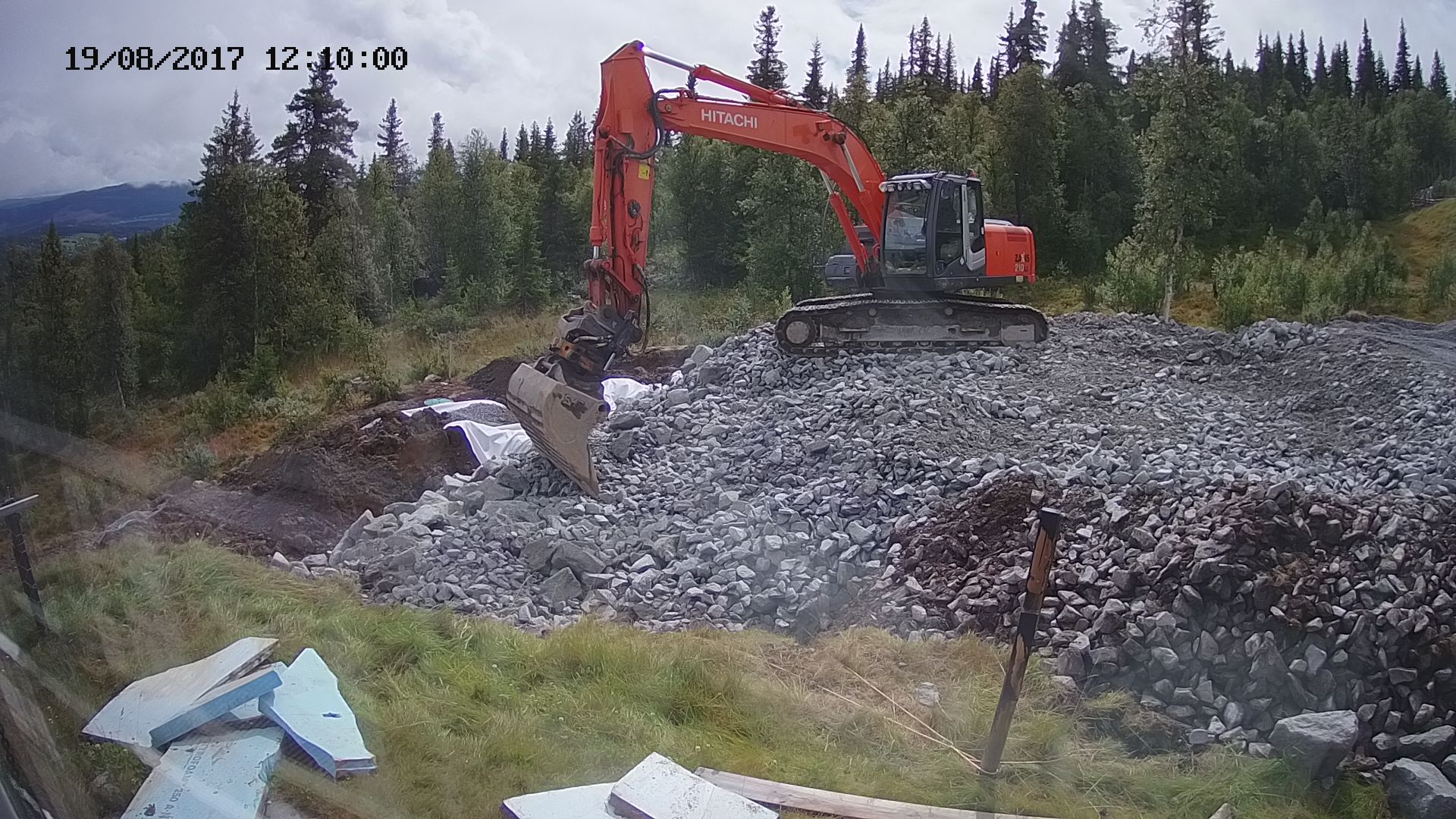

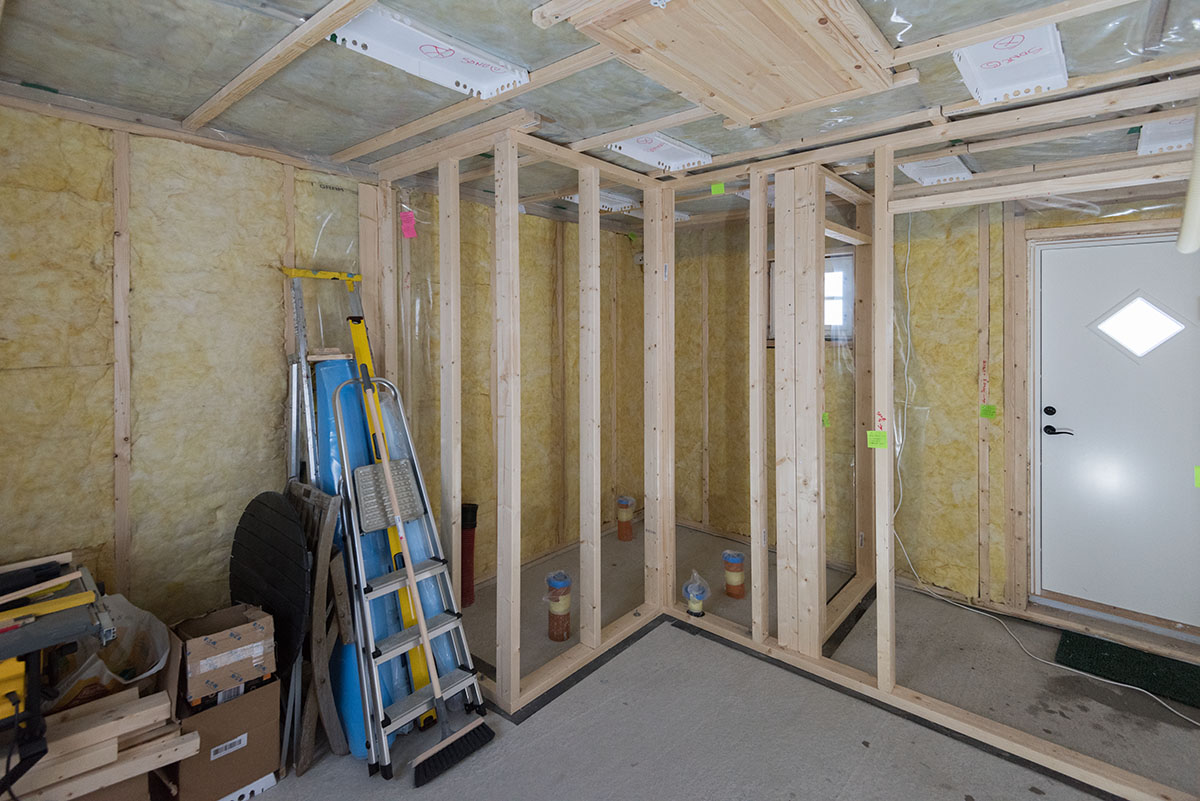

Grunnarbeidene har startet. Slamavskillertank tømmes og fjernes. Ny infiltrasjonsgrøft graves og ny tank monteres.

23.august 2017

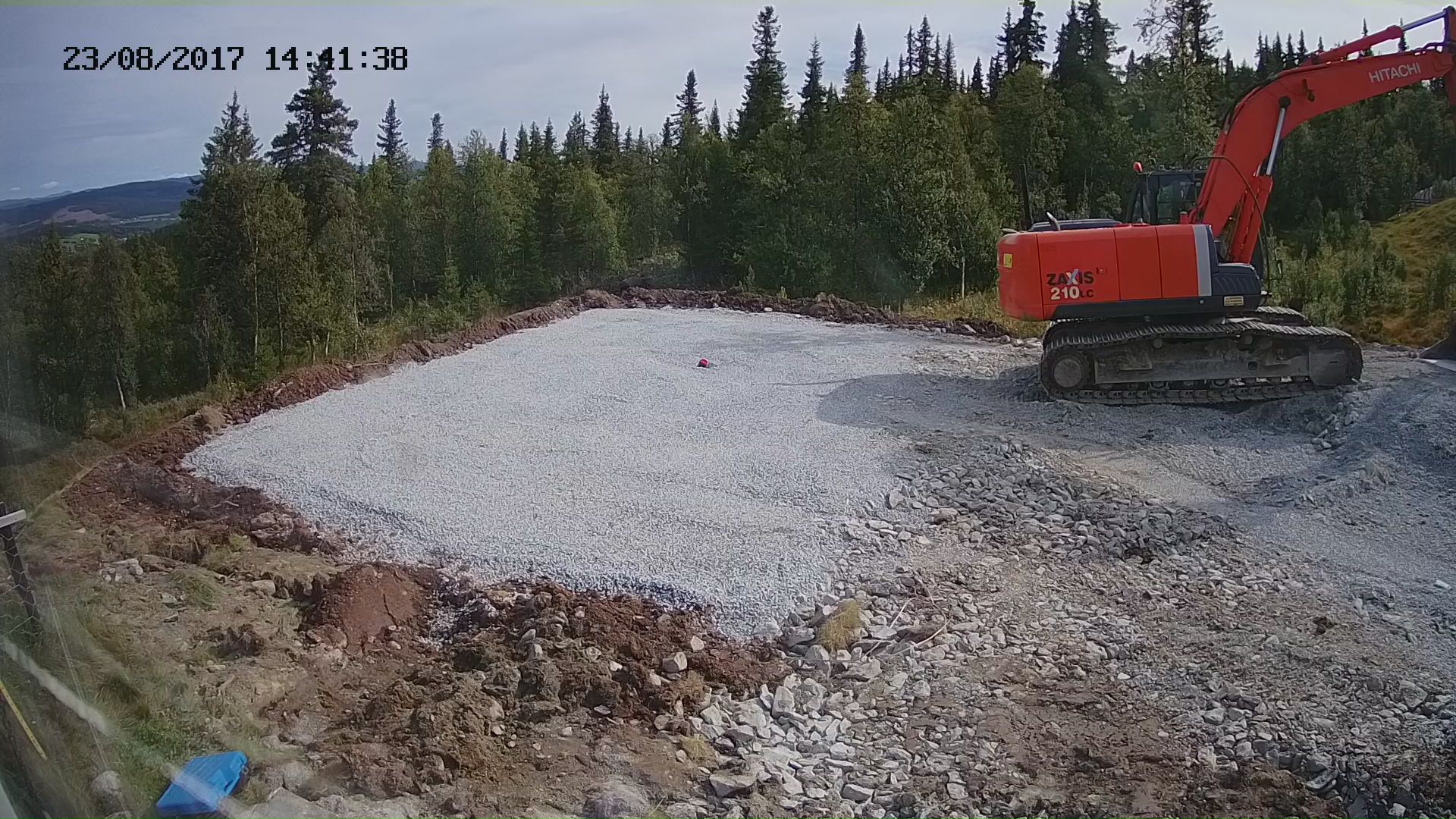

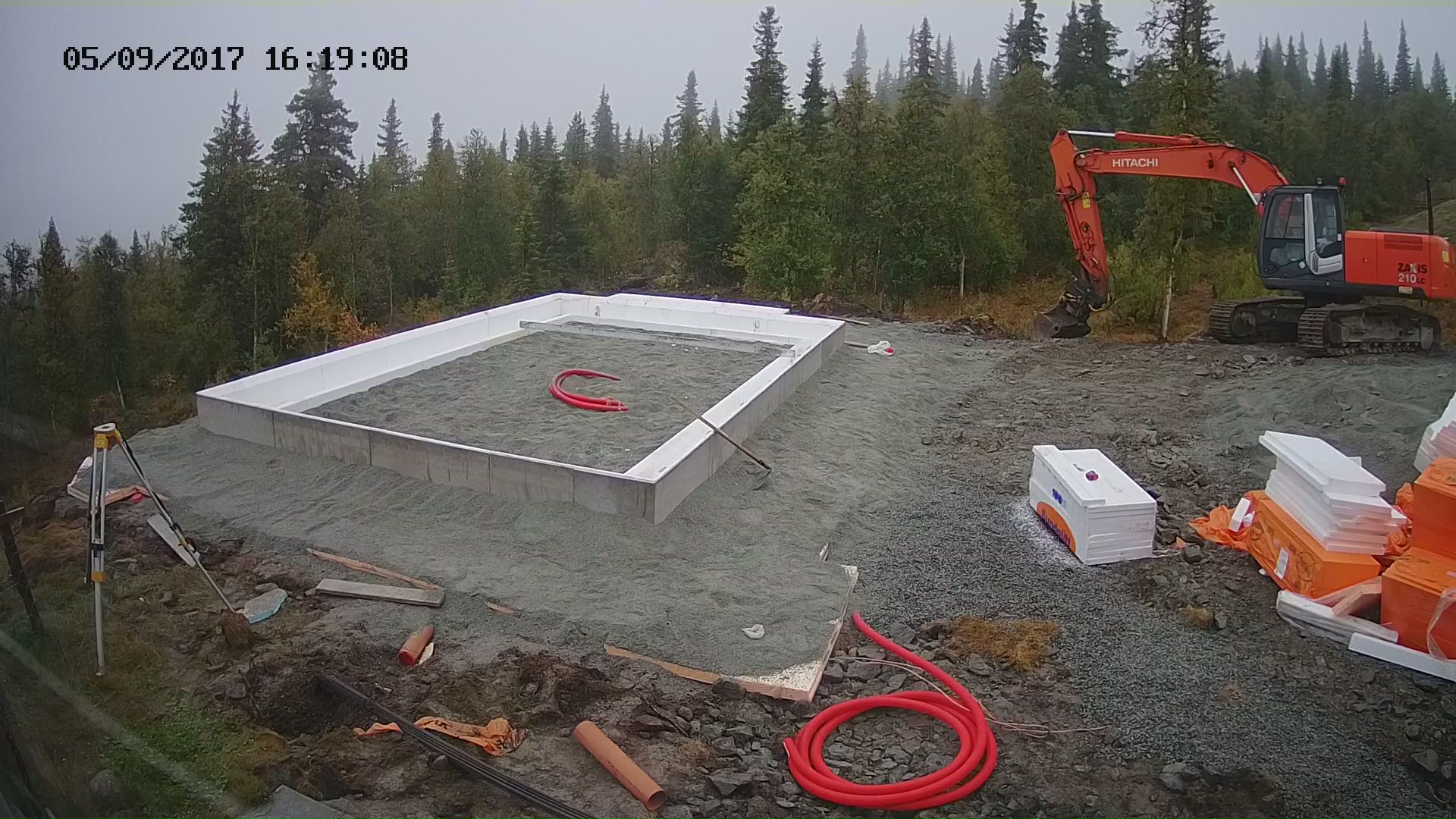

Grunnarbeidene er snart ferdig og det er straks klart for å legge ut fundamenter og støpe såle.

5.september 2017
Radonduk, markisolasjon og grunnmurselementer er på plass.

6-8. september 2017

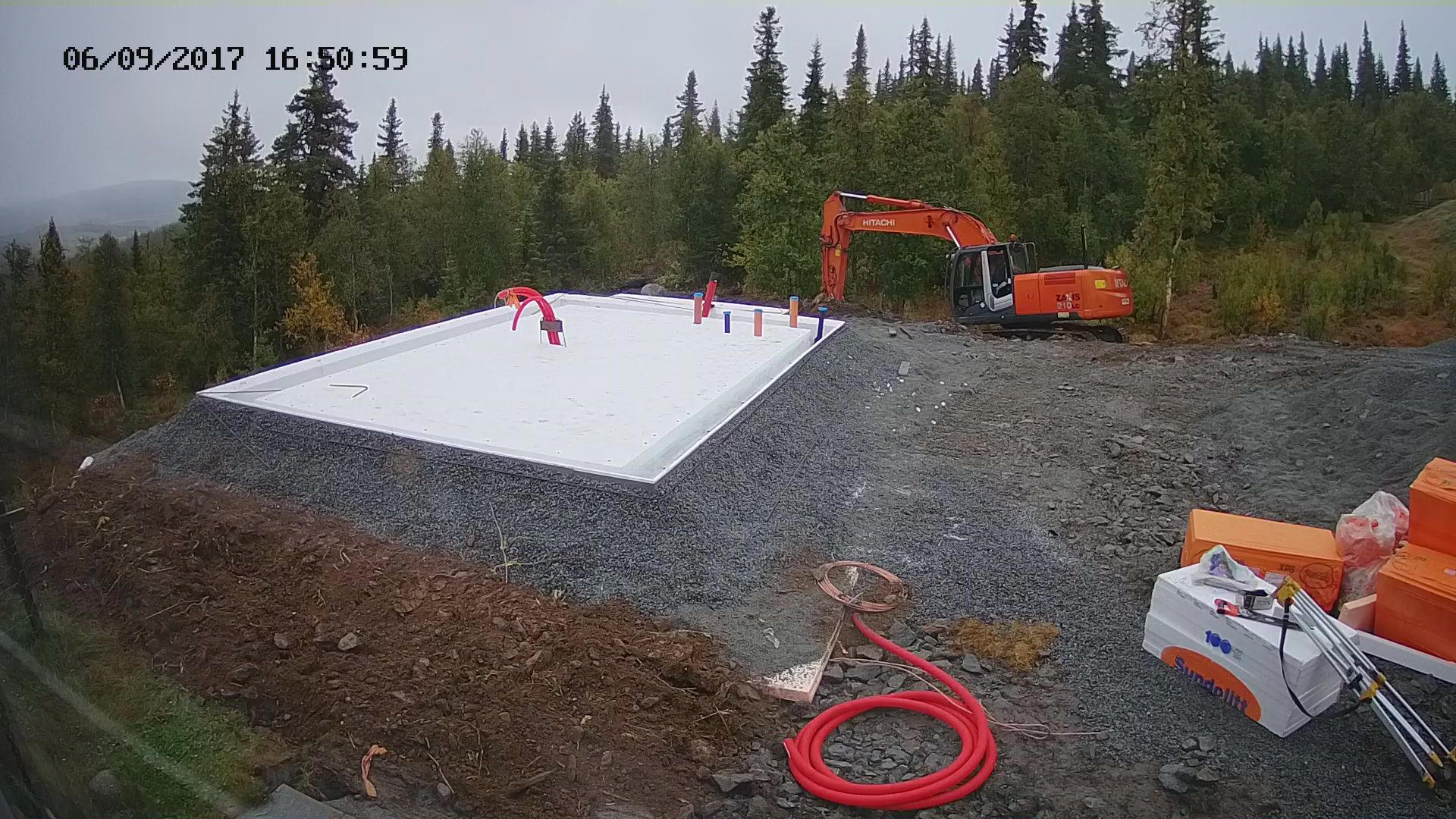

Støp av såle.

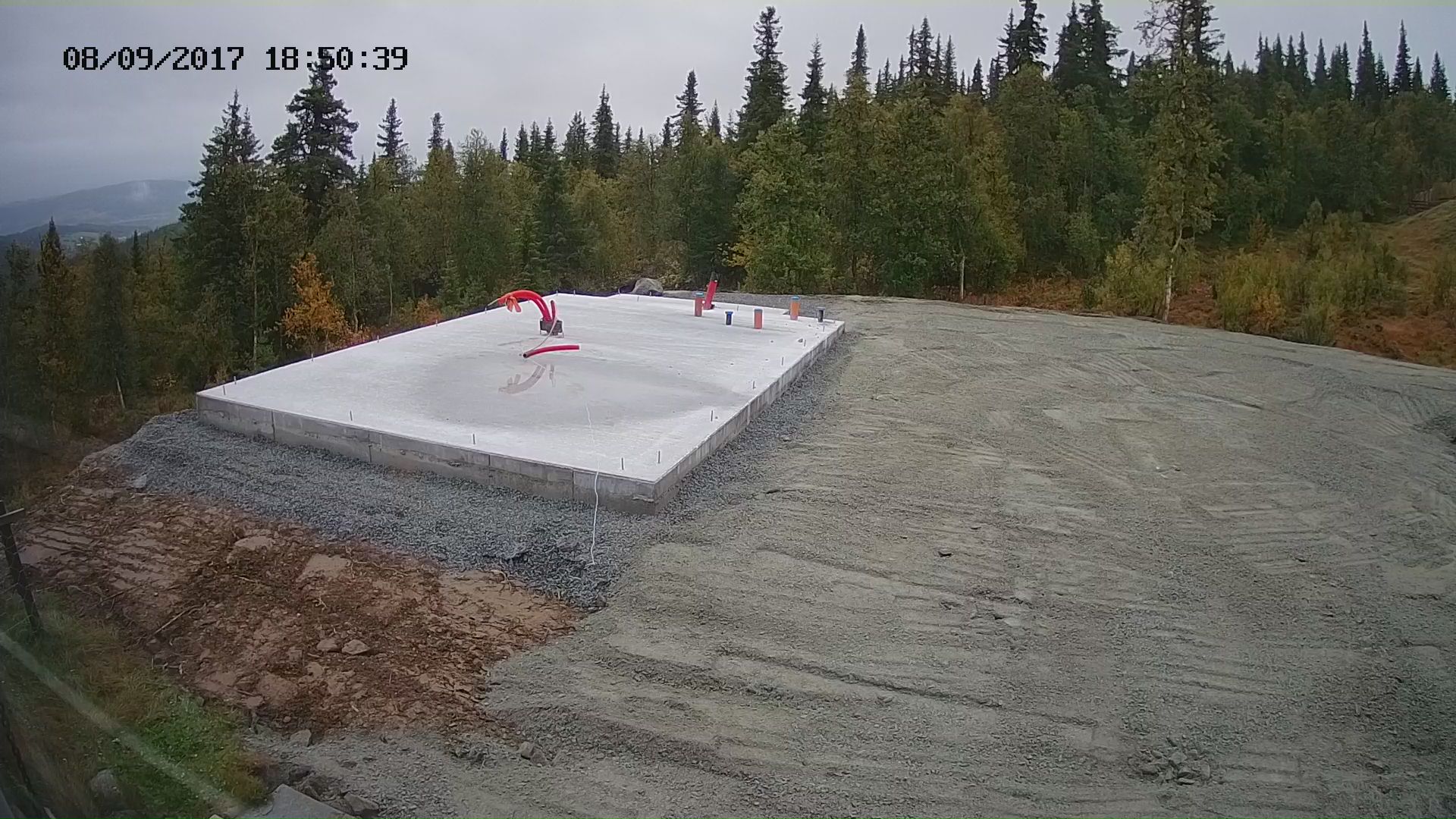

8.september 2017

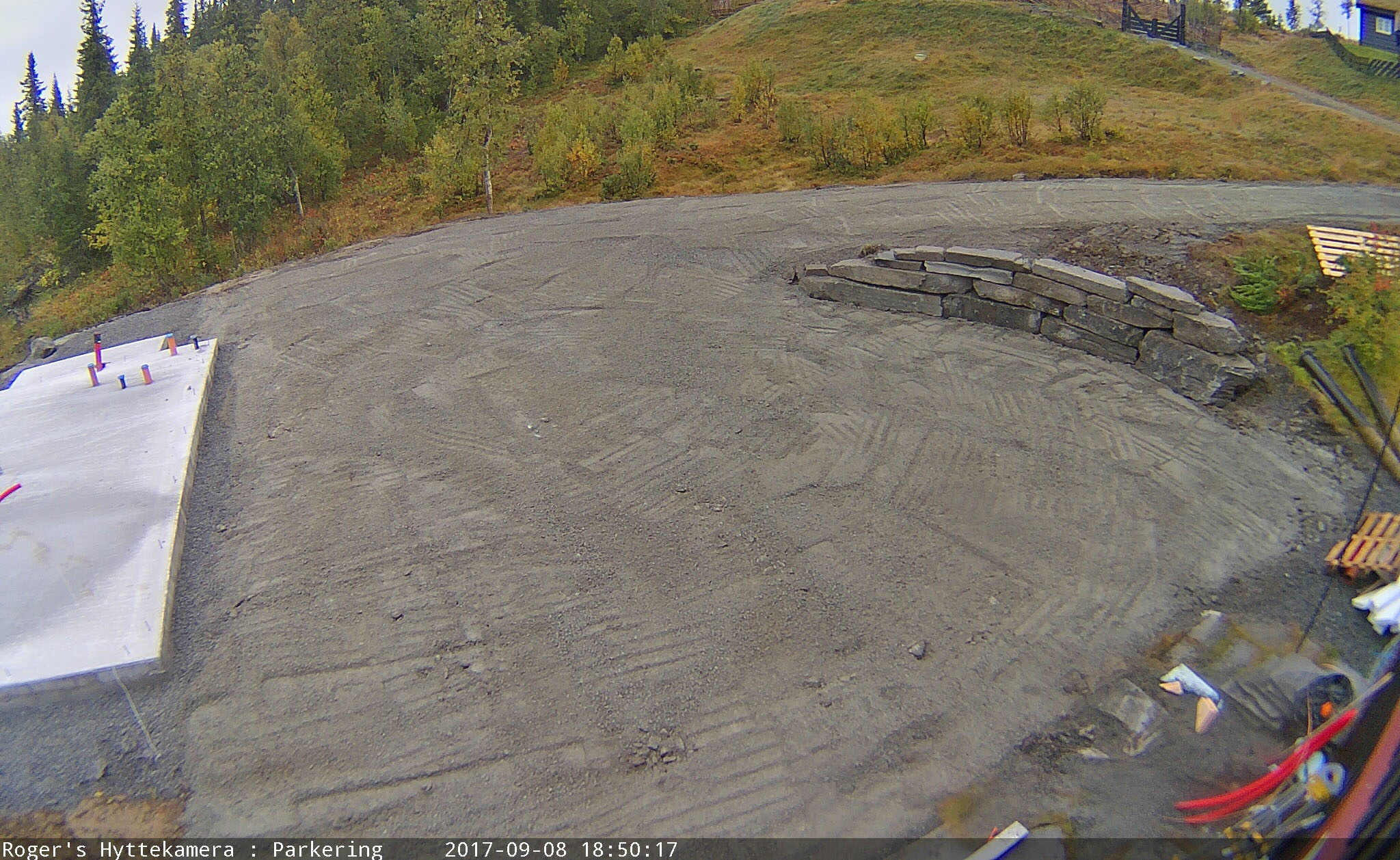

Den gamle parkeringsplassen på utsiden av gjerdet erstattes av ny på innsiden. Stein fra gammel støttemur gjenbrukes i ny mur opp mot vei.
Ny port og gjerde monteres sommeren 2018

11. september 2017

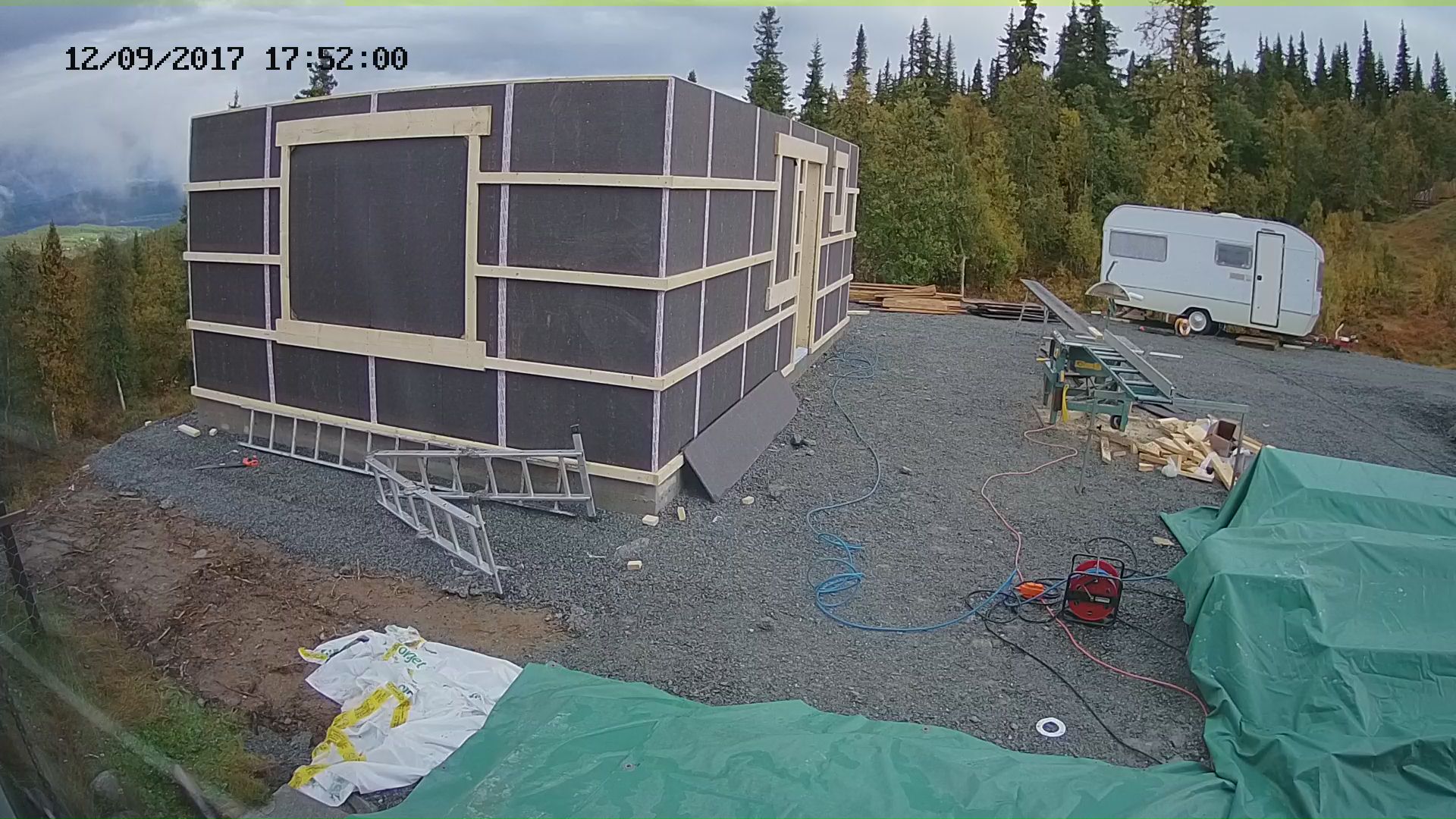

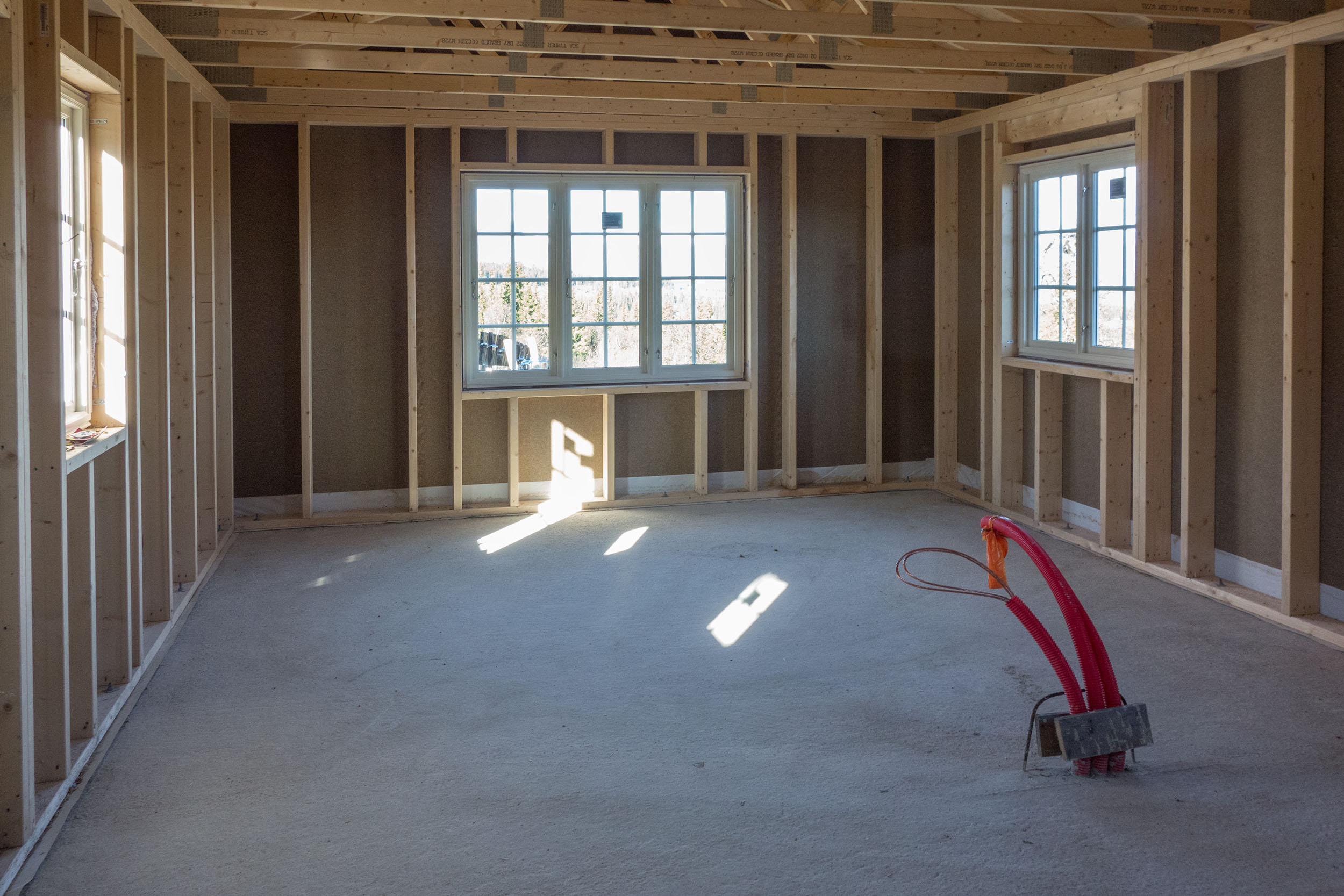

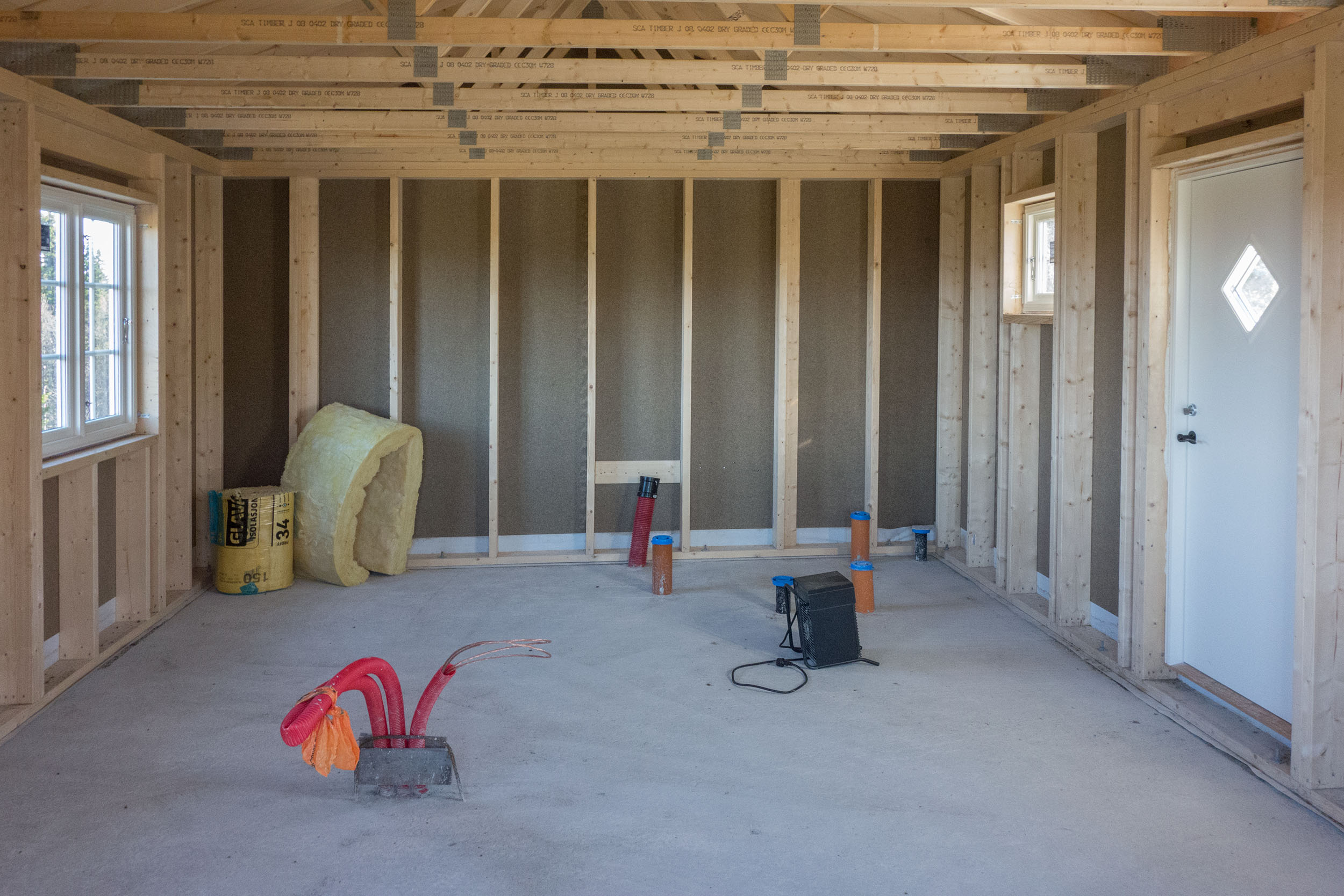

Reisverket begynner å ta form.

12. september 2017
Asfaltplater og utlekting.

16. september 2017

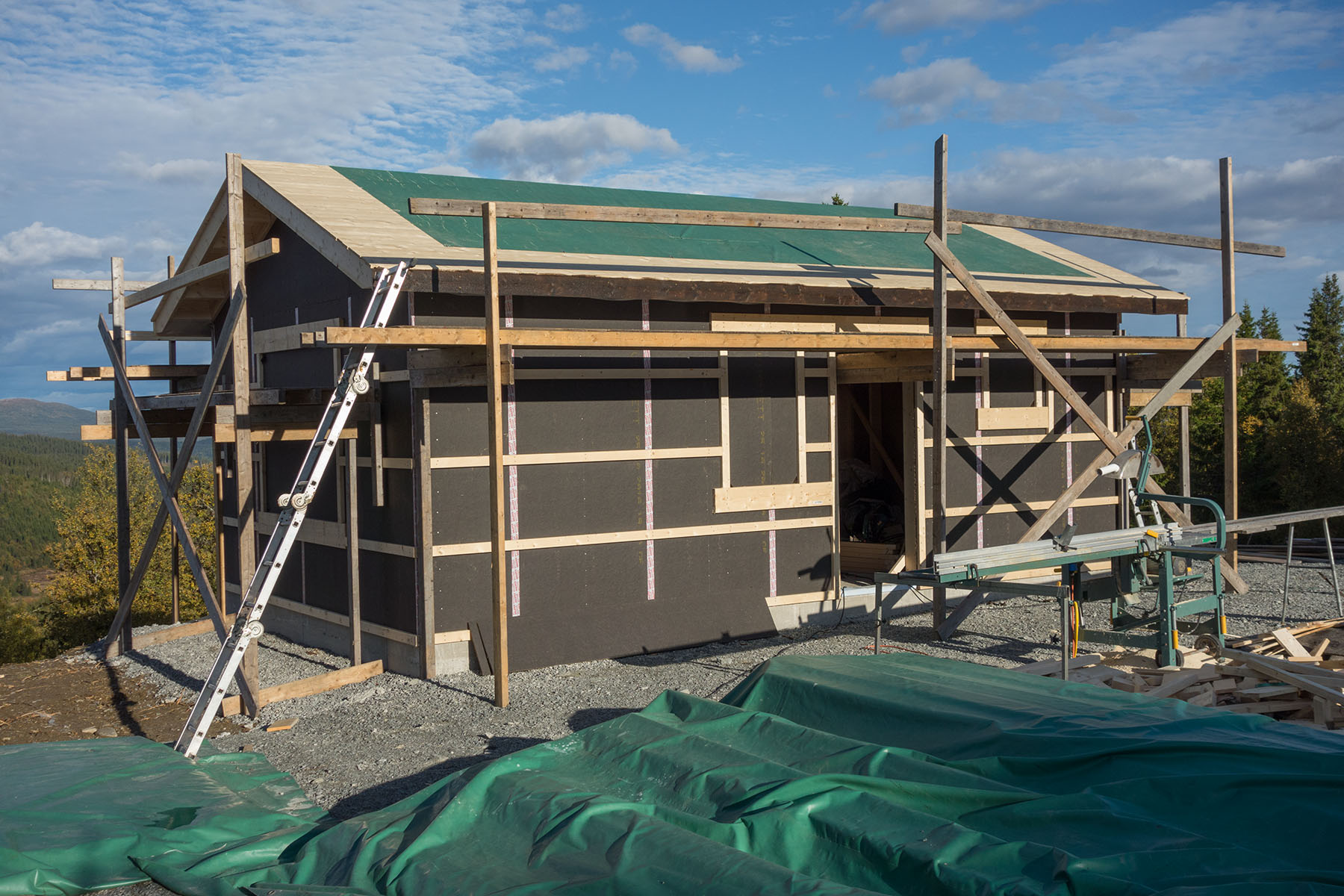

Endelig på hytta for å se på hva håndverkerne har gjort de siste ukene. Jeg kan ikke klage, flinke folk hele gjengen.

21. september 2017

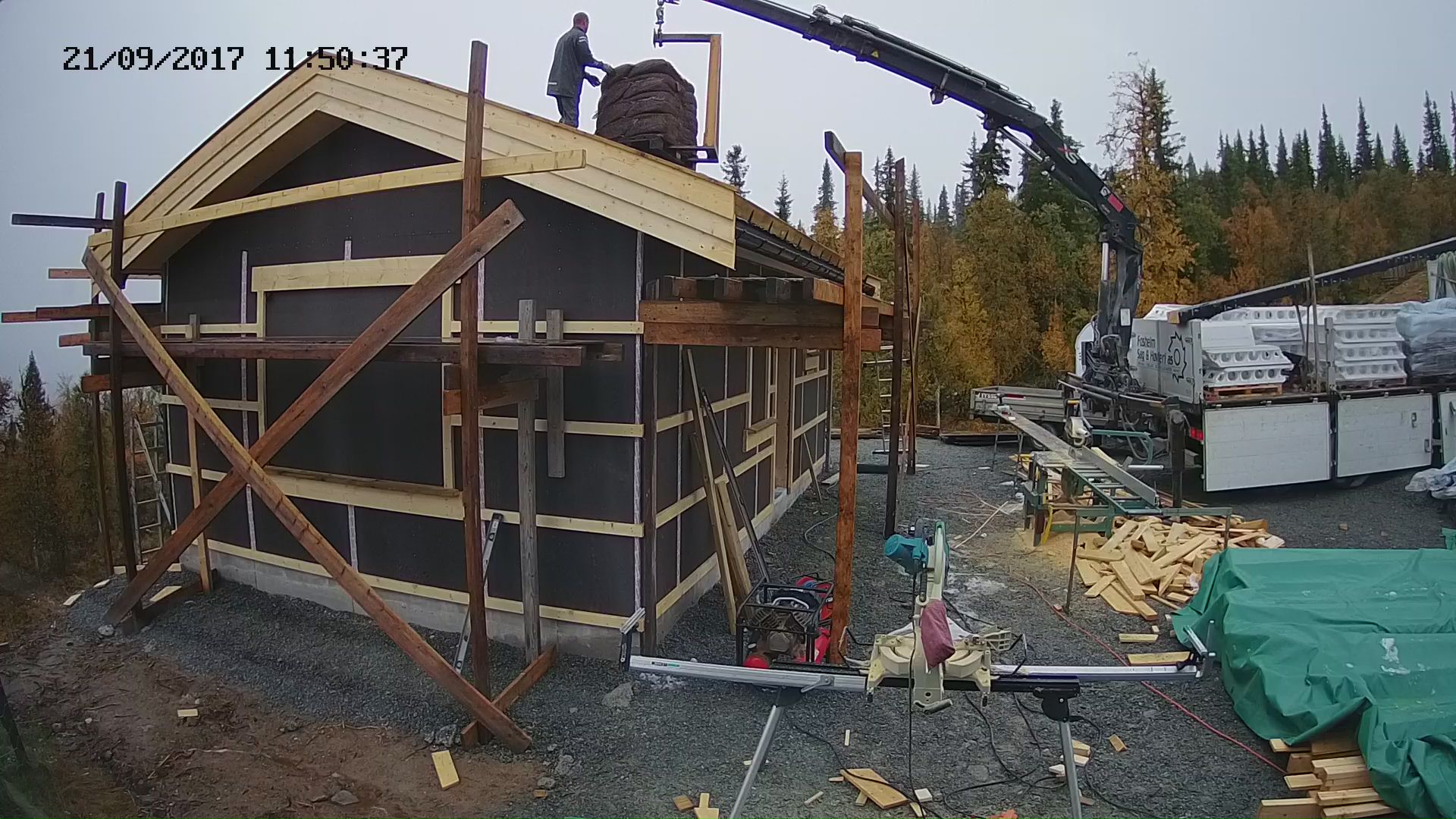

Det går raskt fremover. Nå er taket ferdig med vindski, takrenner, undertaksbelegg, knasteplast og sekker med Nittedals Torv.

23. september 2017

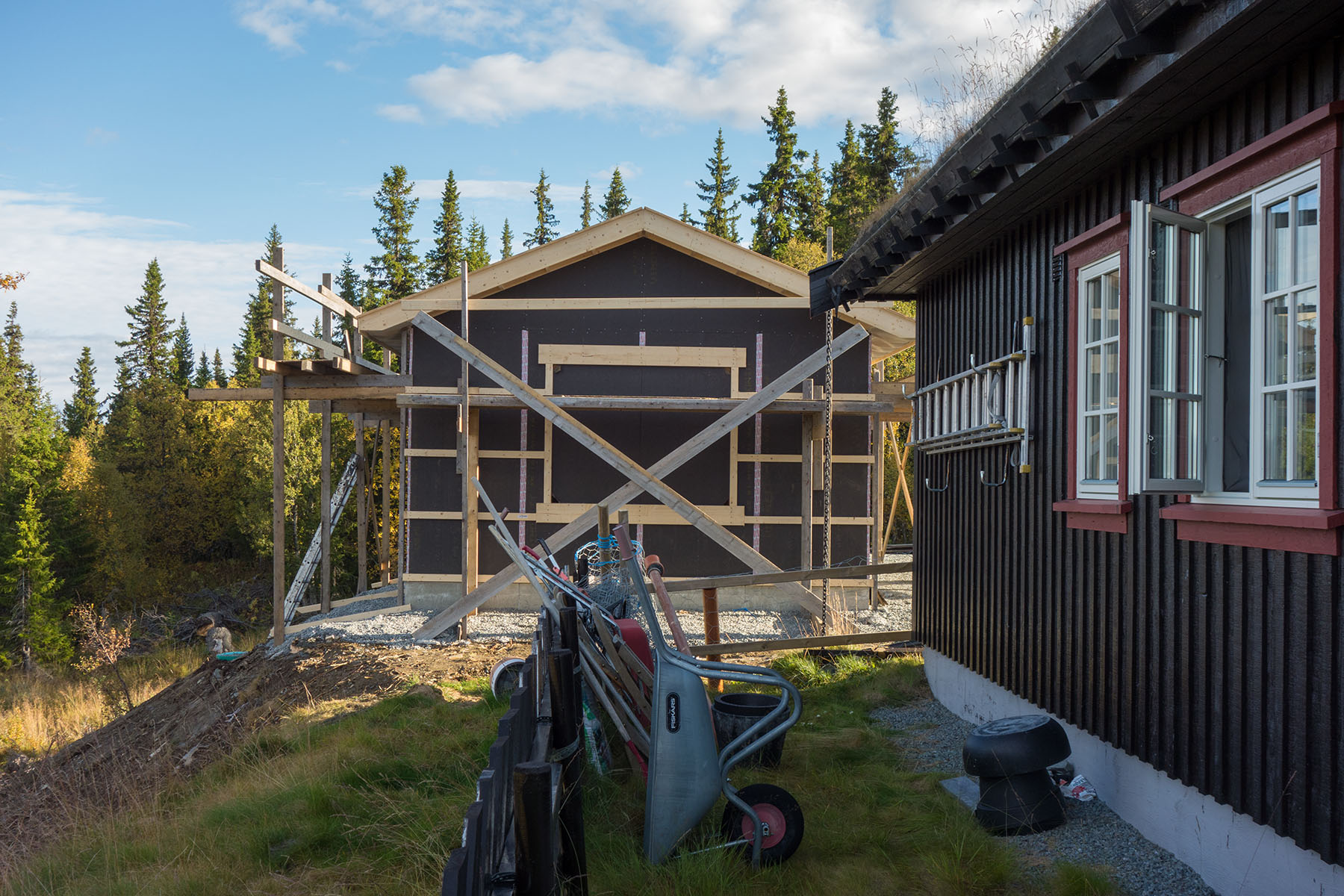

Kledningen på vei opp.

29. september 2017

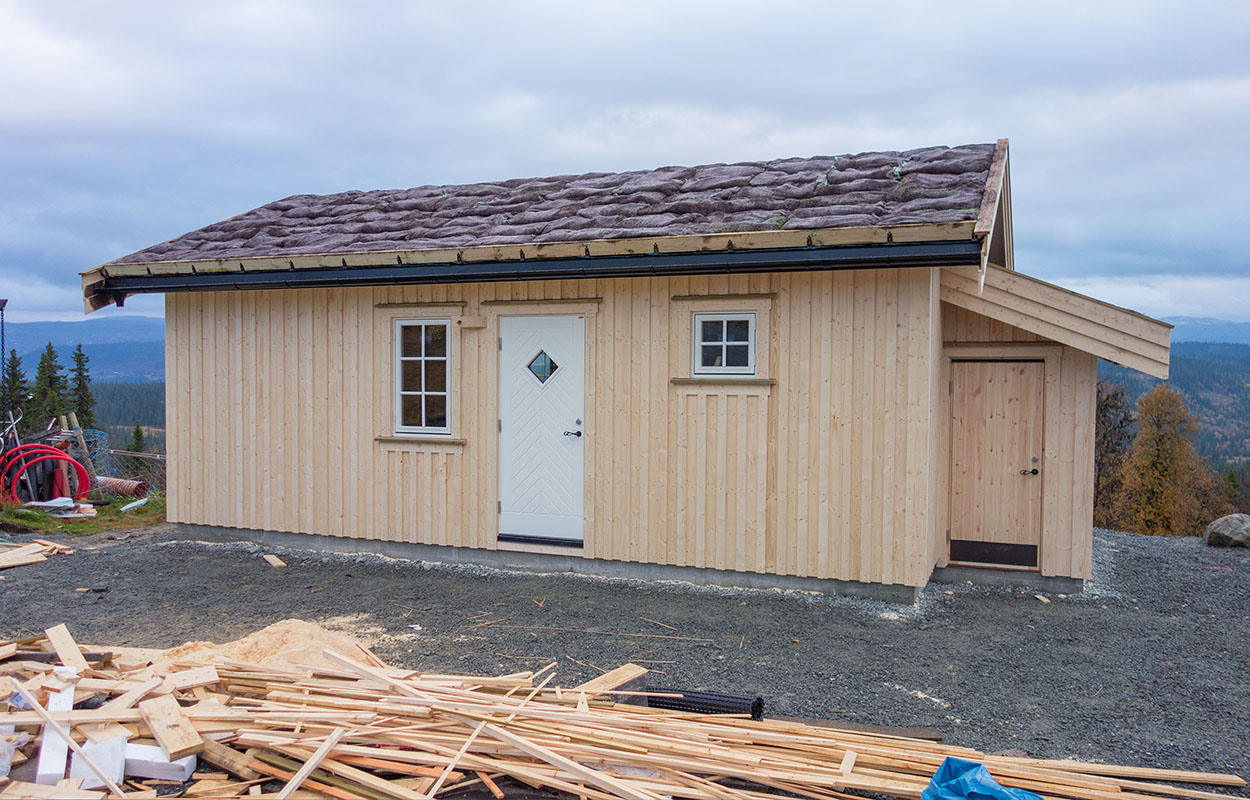

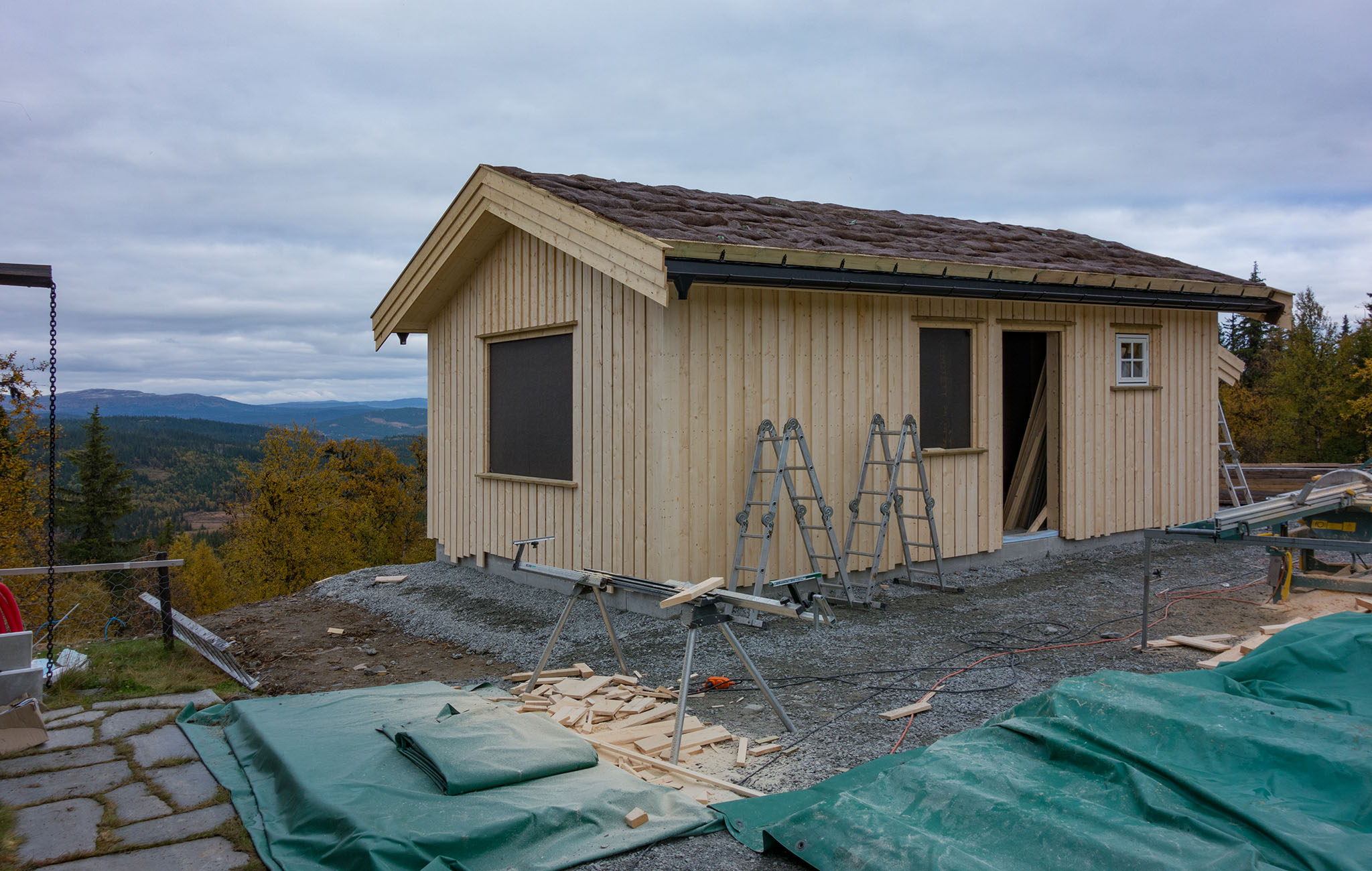

Straks ferdig utvendig.

29. september 2017

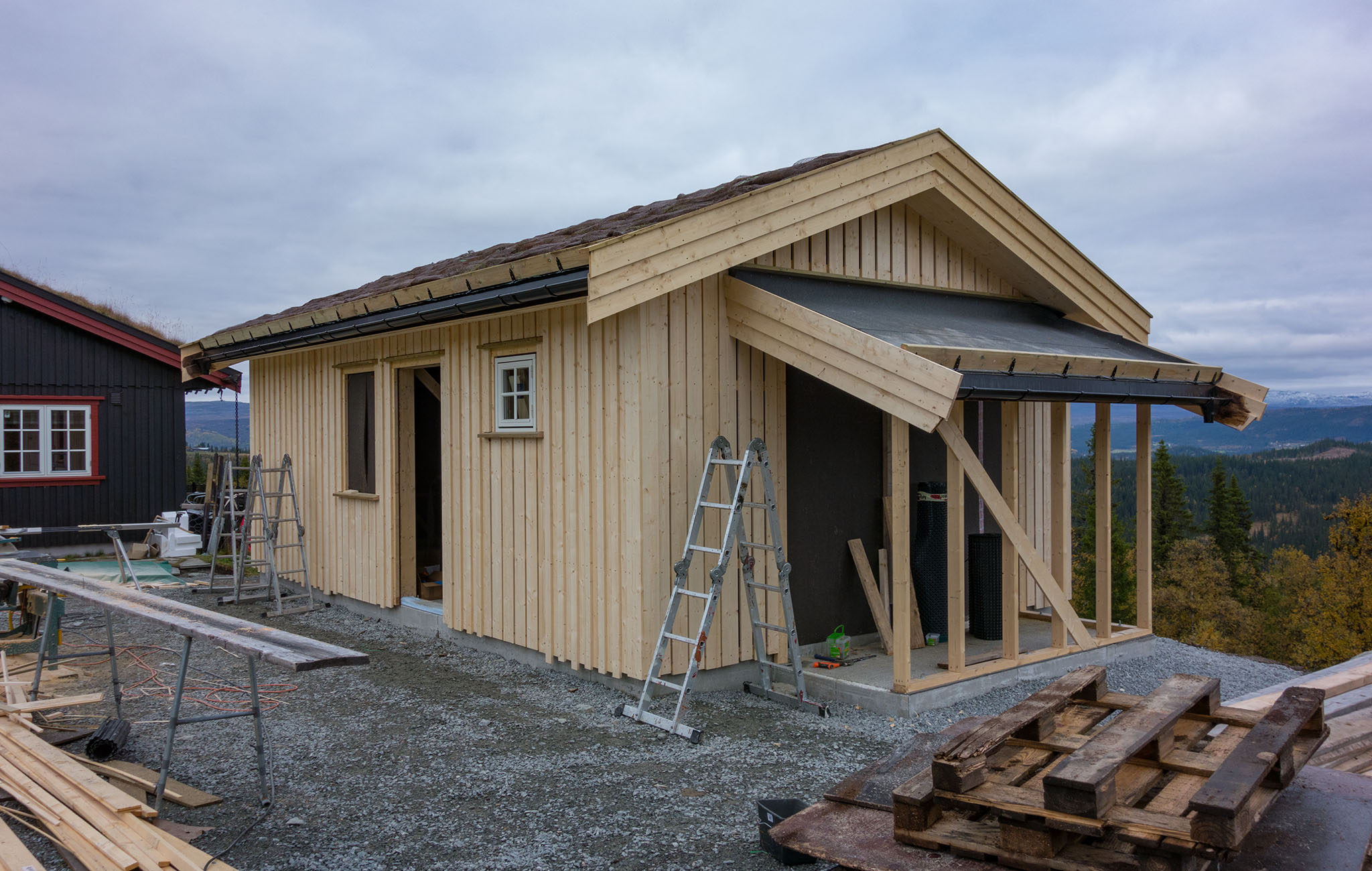

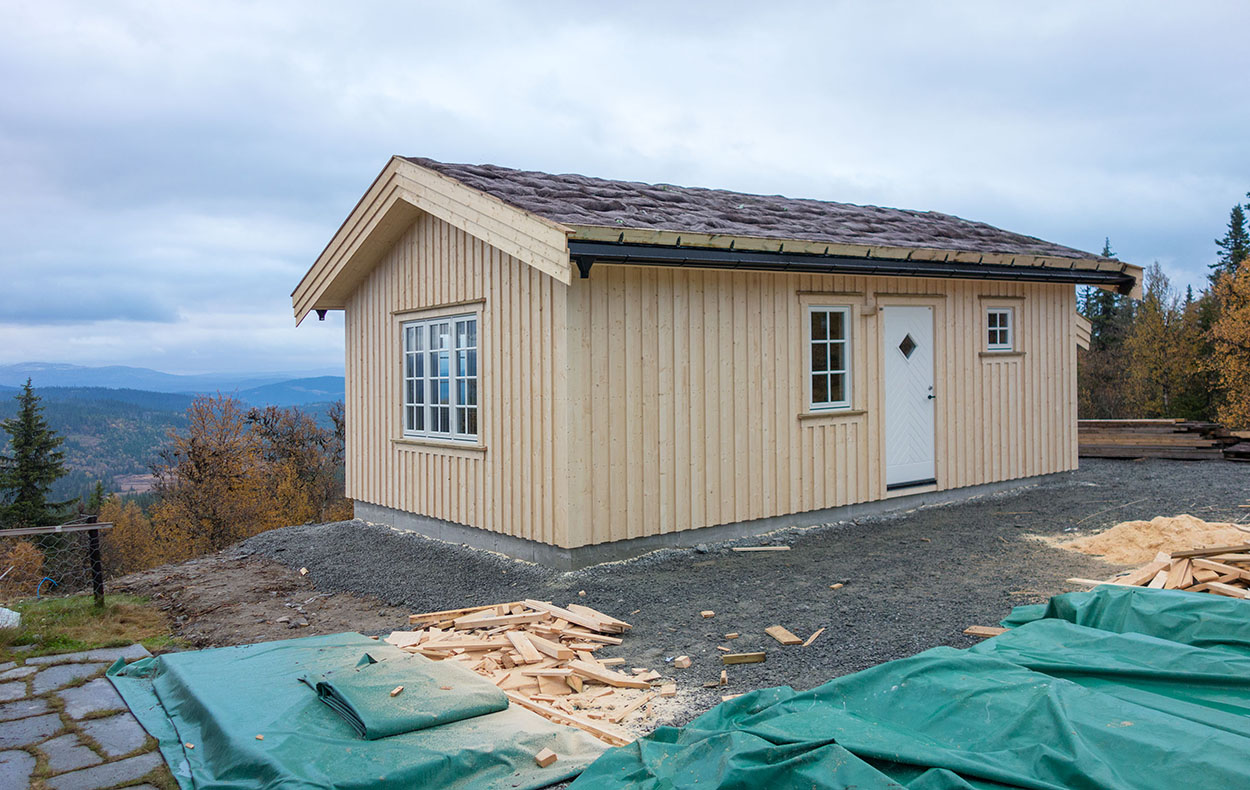

Råbygget ferdig utvendig og beising står for tur.
Torvtak i sekker fra Nittedal Torvindustri er også lagt ut. Greit å få dette på plass før vinteren setter inn om noen uker.
Dette er samme type torvtak som på hovedhytta.

07. oktober 2017

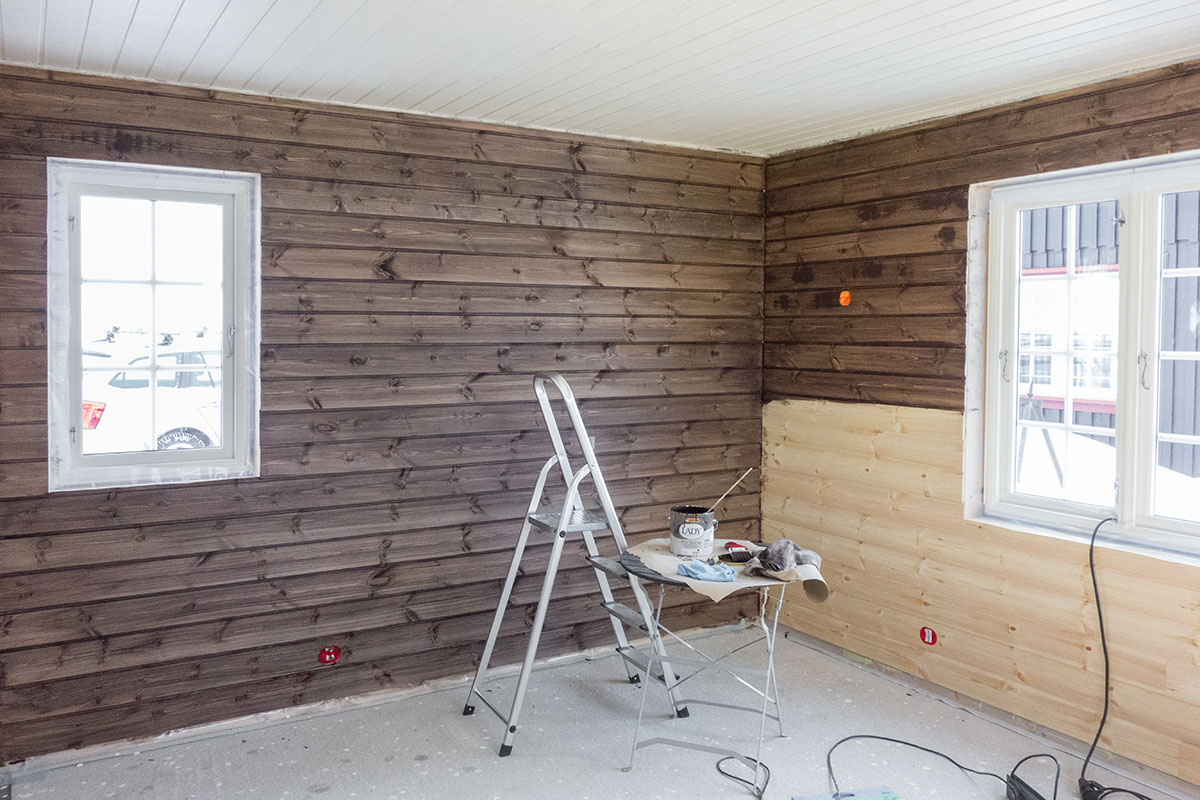

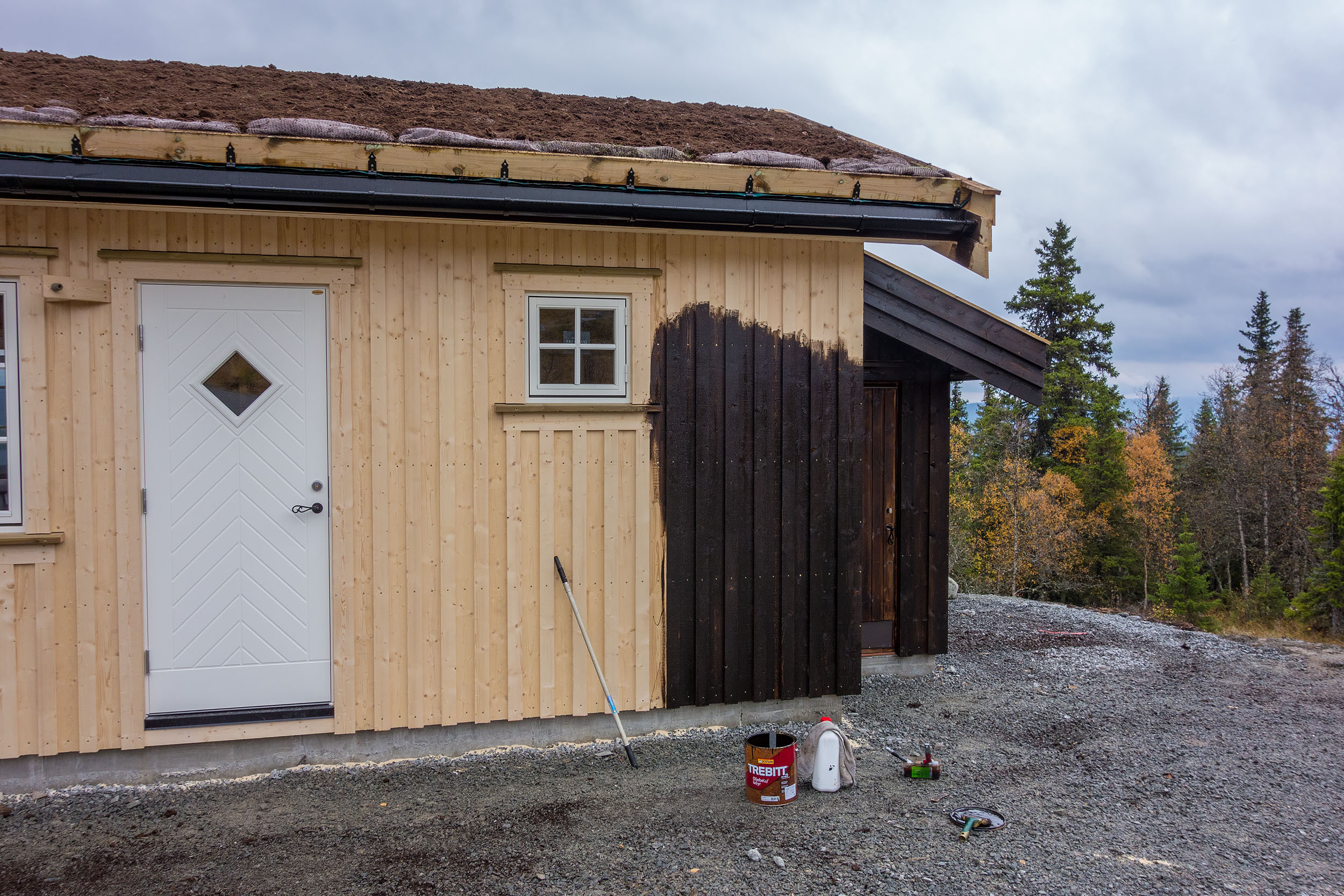

Beisingen er stort sett ferdig.

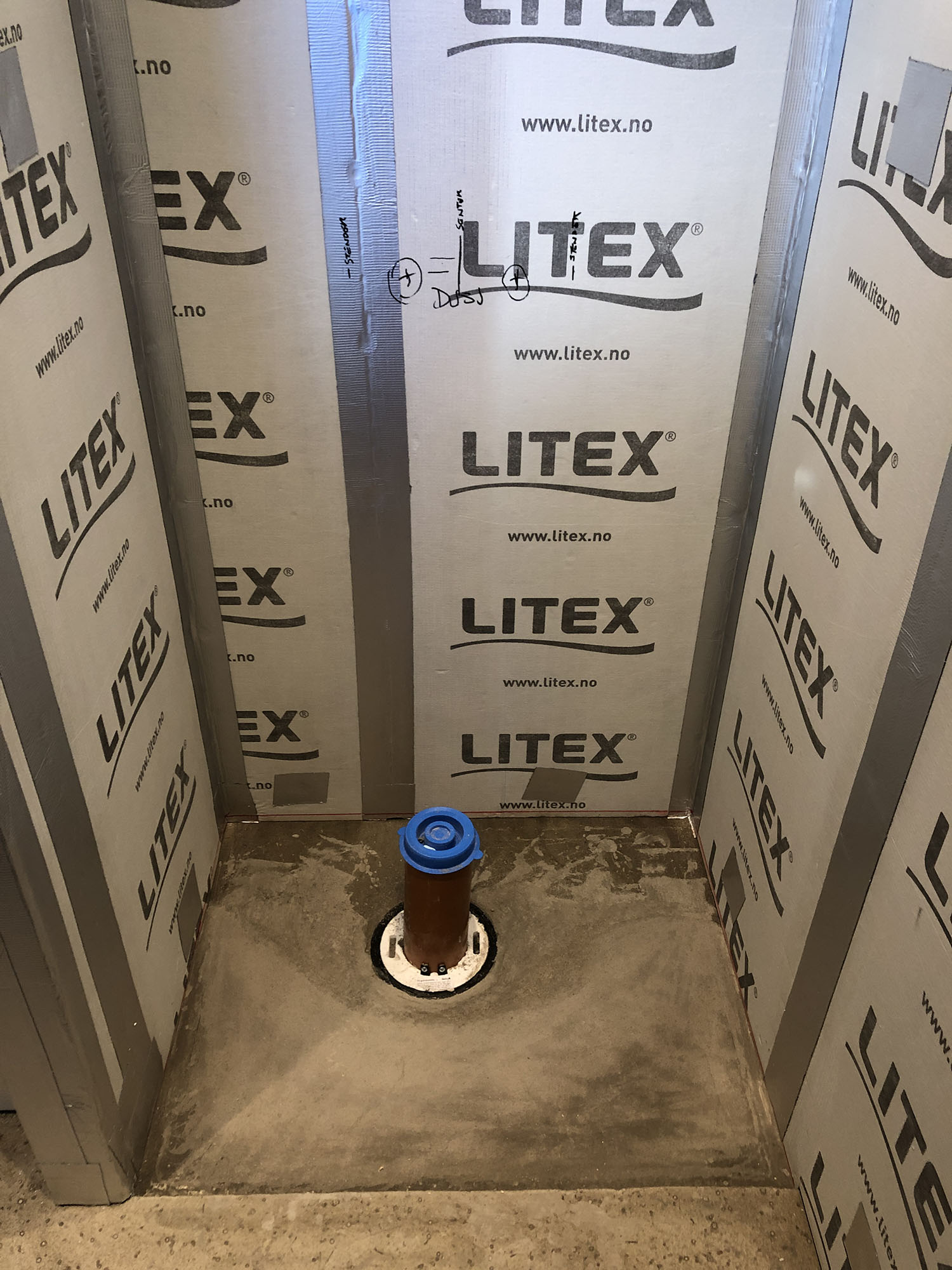

08. oktober 2017
Nå skal betongen få tørke ut noen uker før byggingen fortsetter innvendig.

Desember 2017
Julestemning. Begynner på jobben innvendig i romjula.

20. Januar 2018

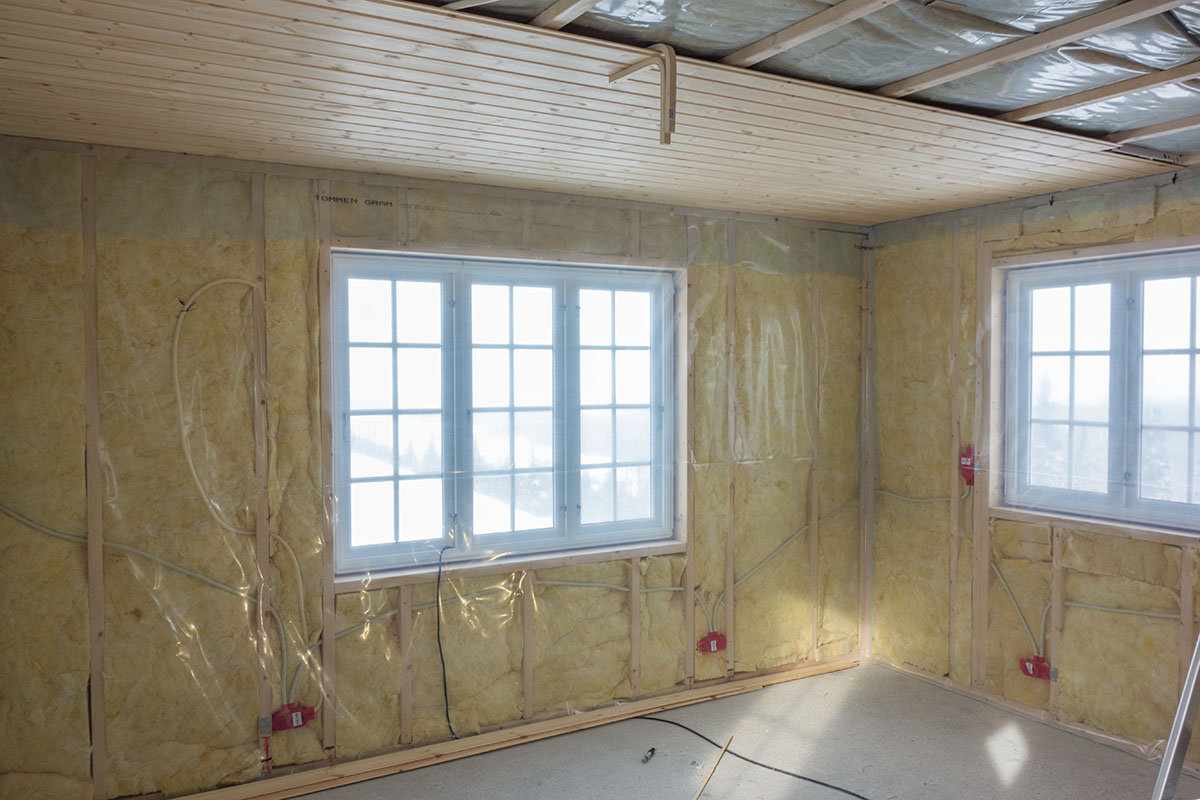

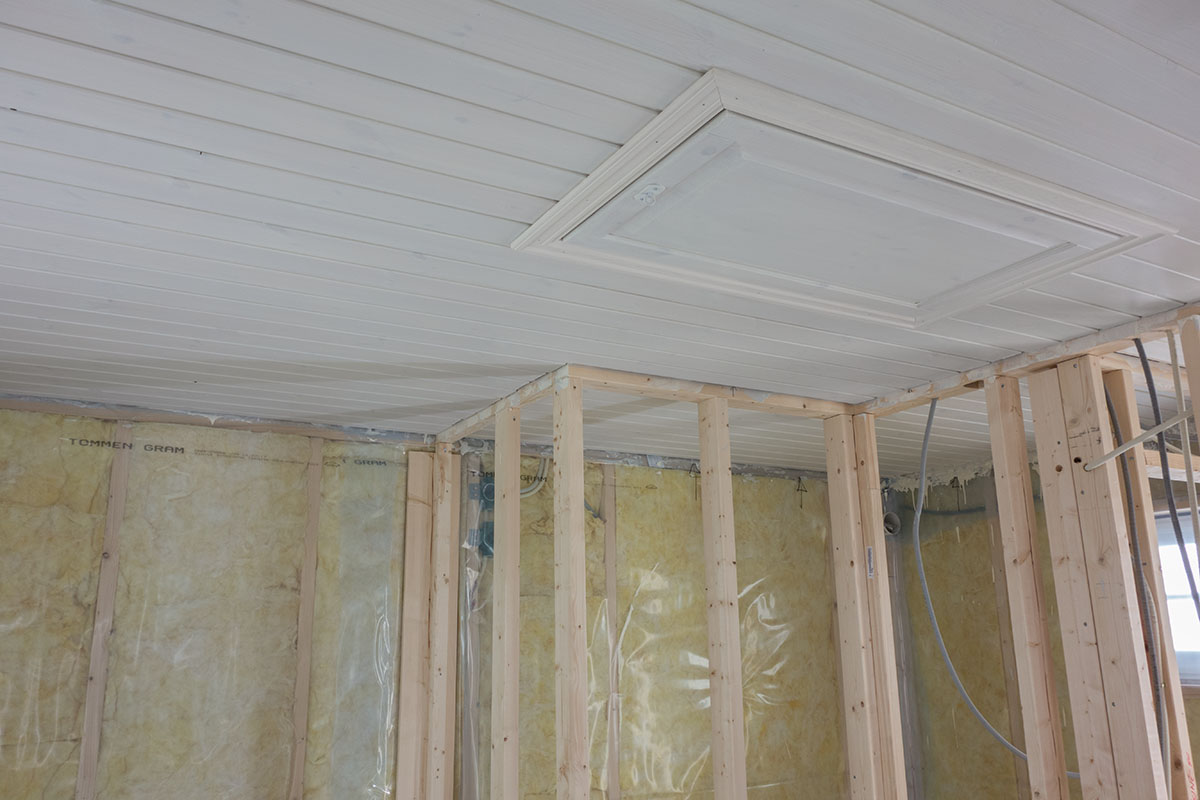

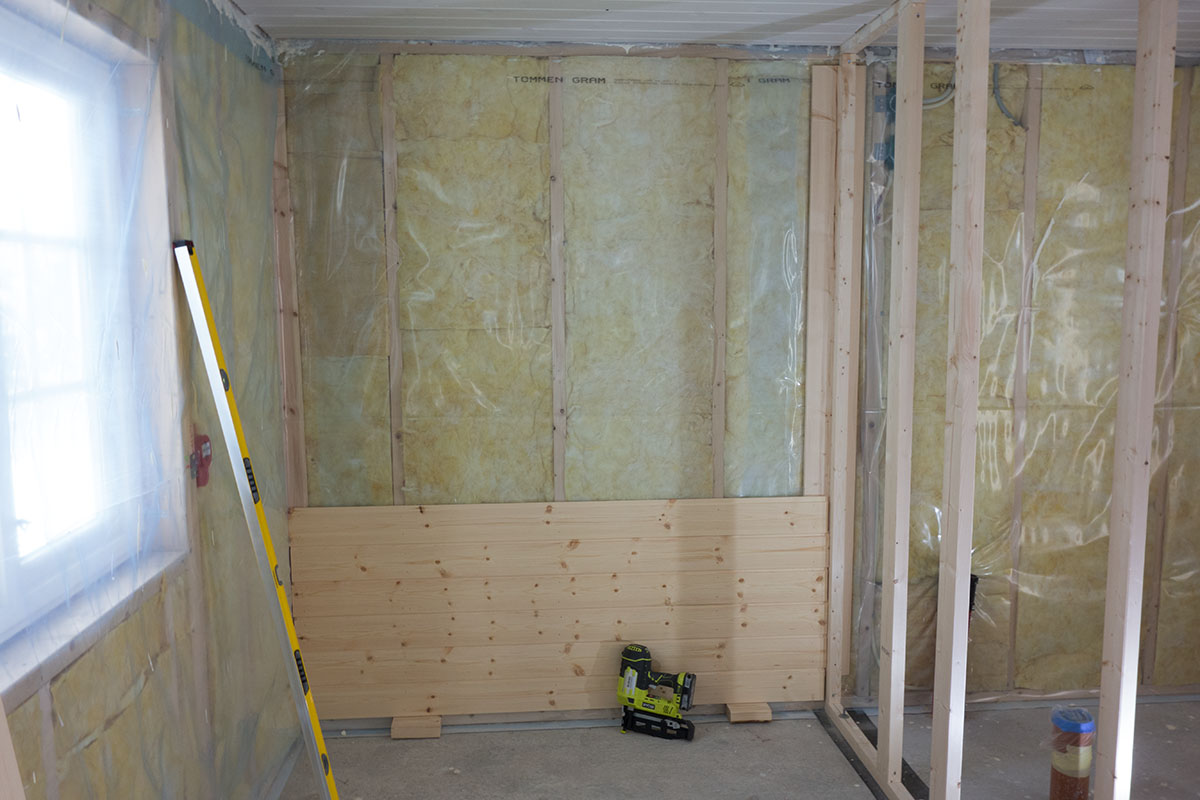

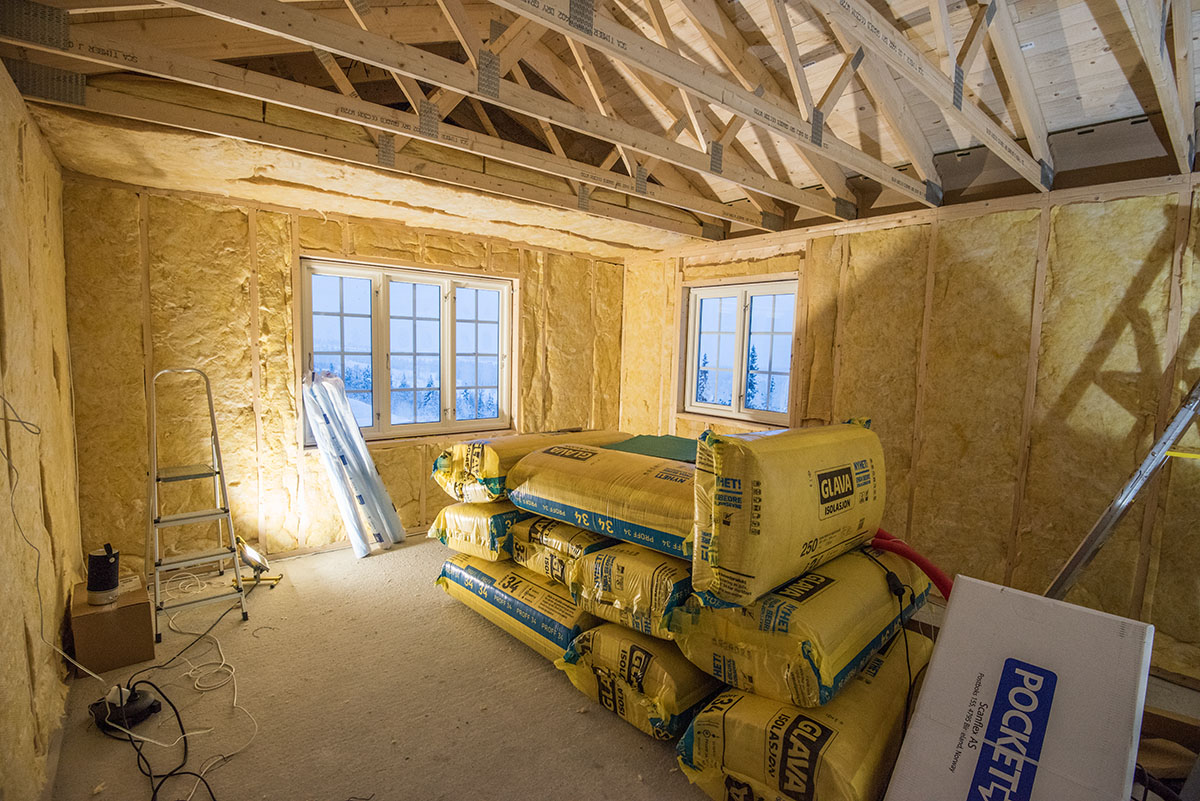

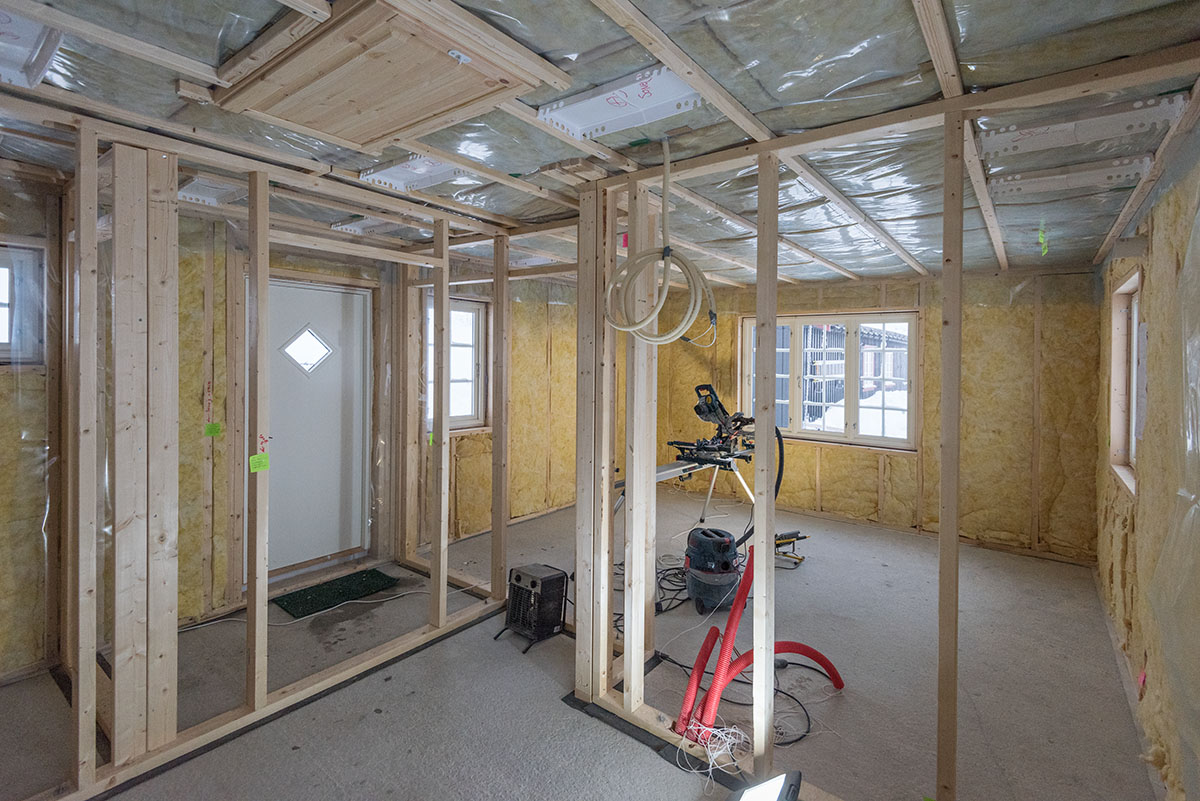

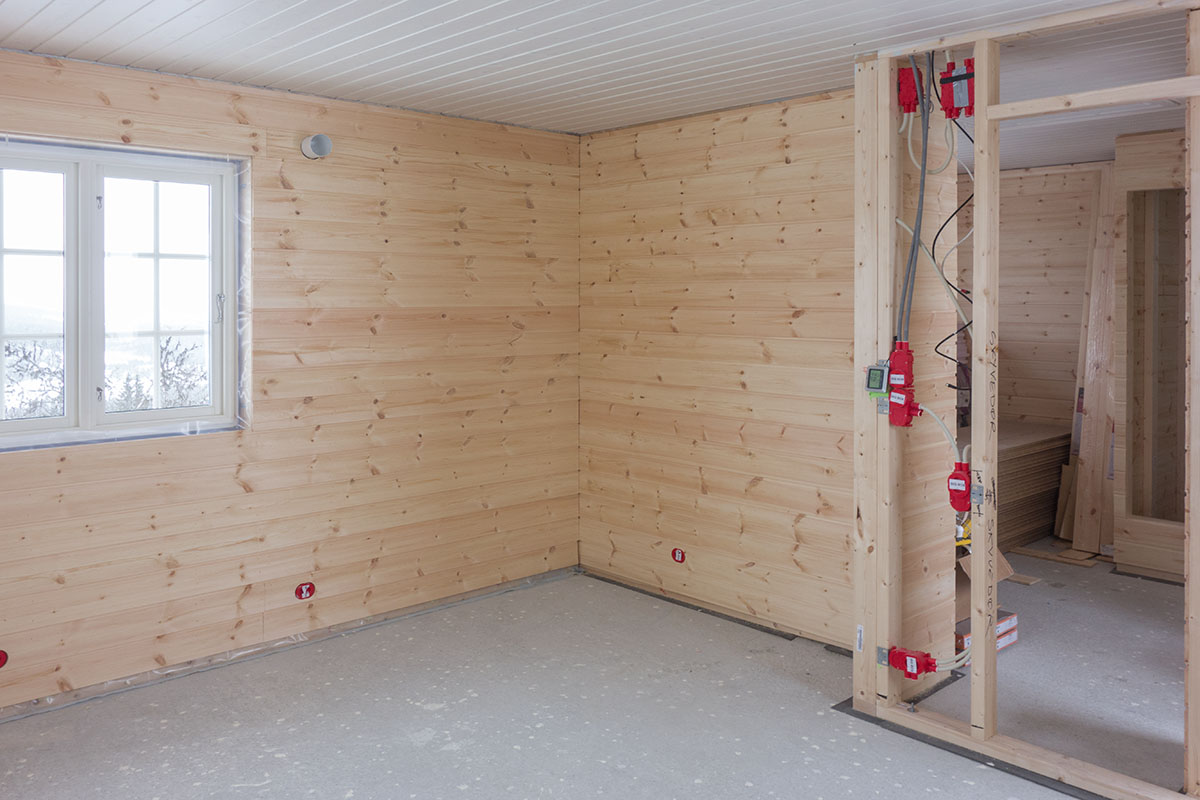

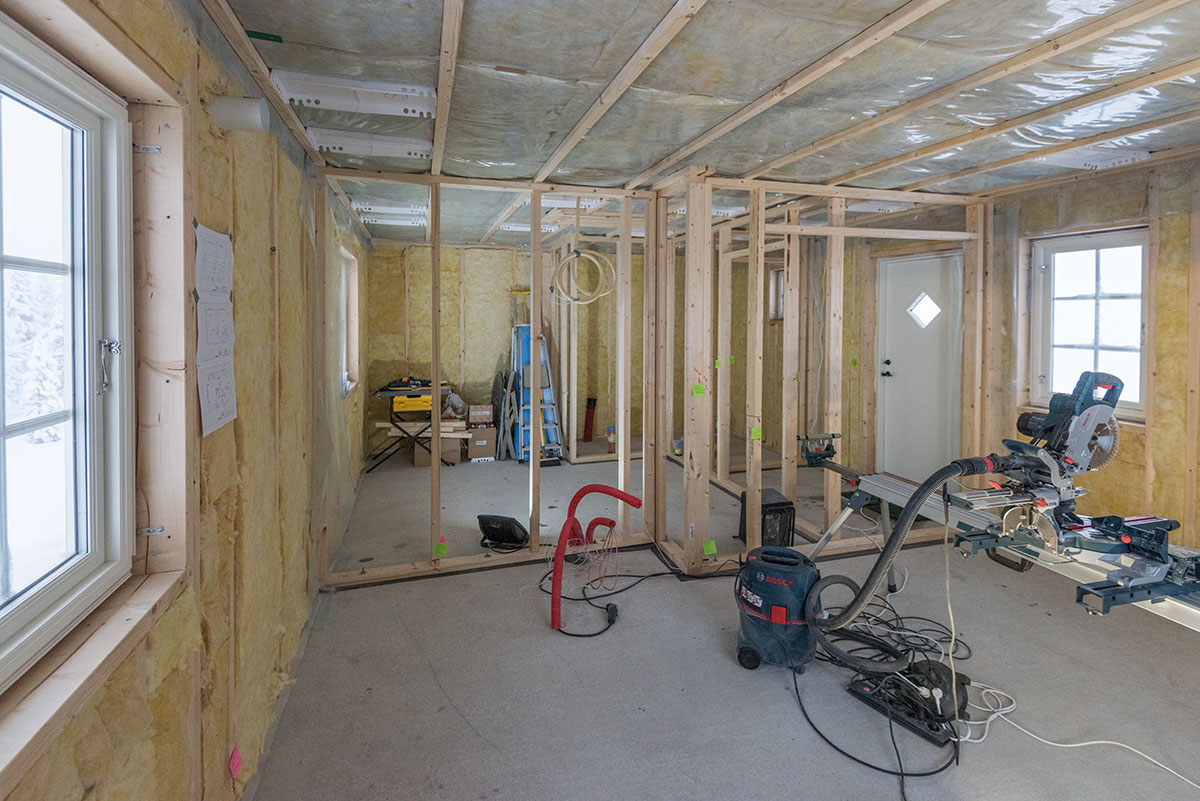

Ferdig isolert. Dampsperre i tak. Lektet ned, montert downlightskasser. Loftsluke montert og rominndeling ferdig.

5. Mars 2018

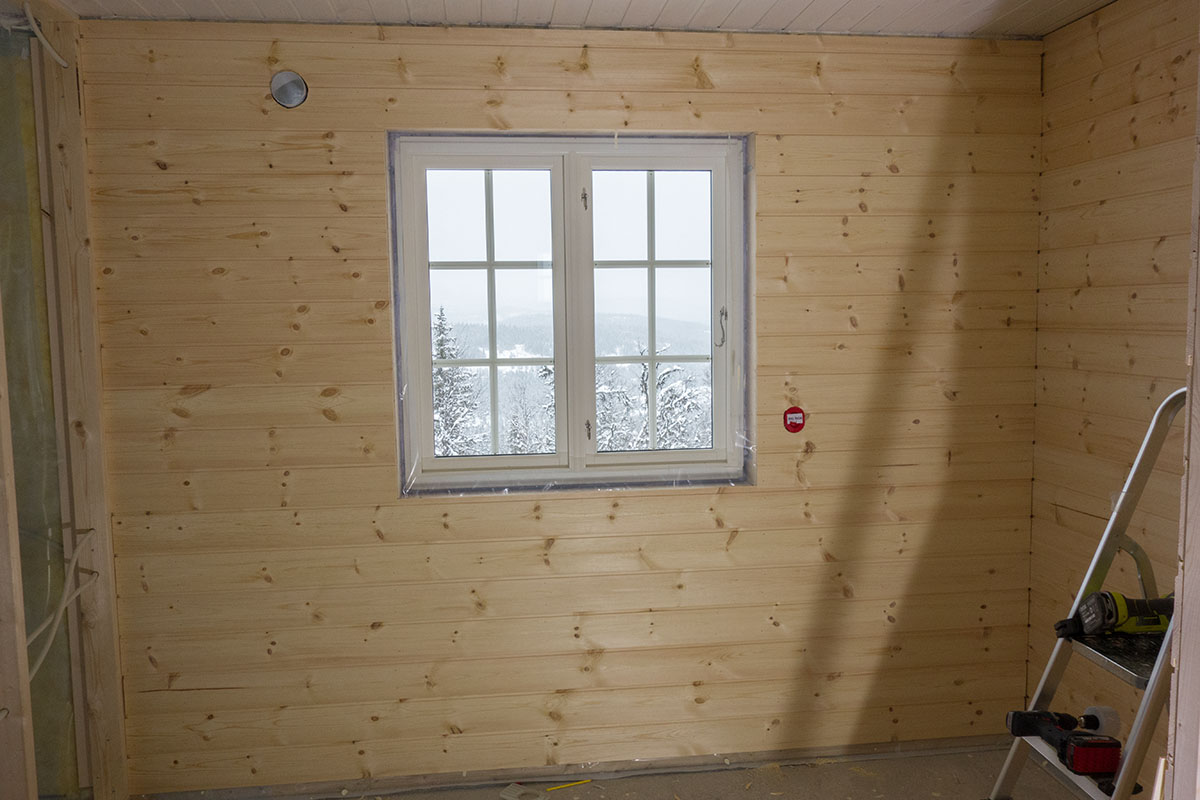

Klart for å å legge panel inne. Full vinter ute. Snøen laver fortsatt ned. 1.5m snø i terrenget.

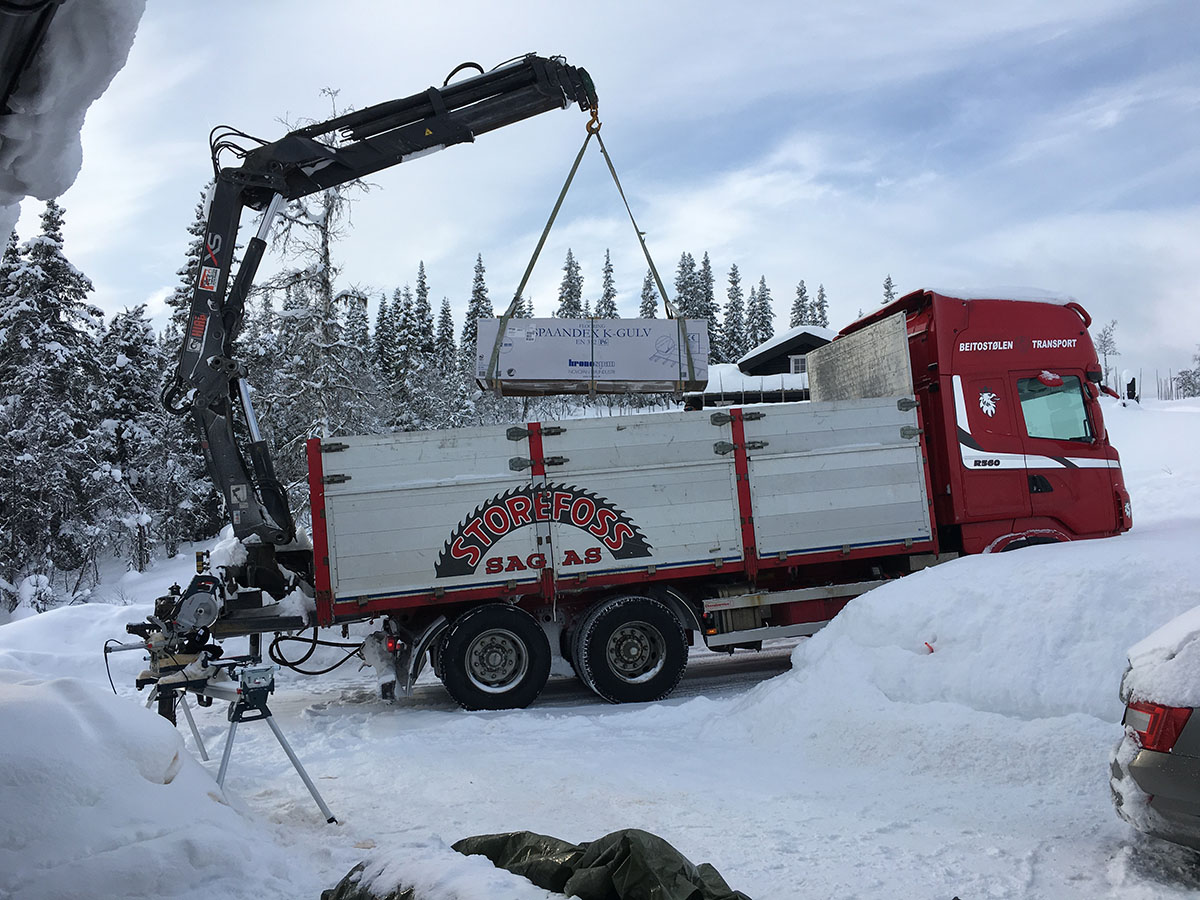

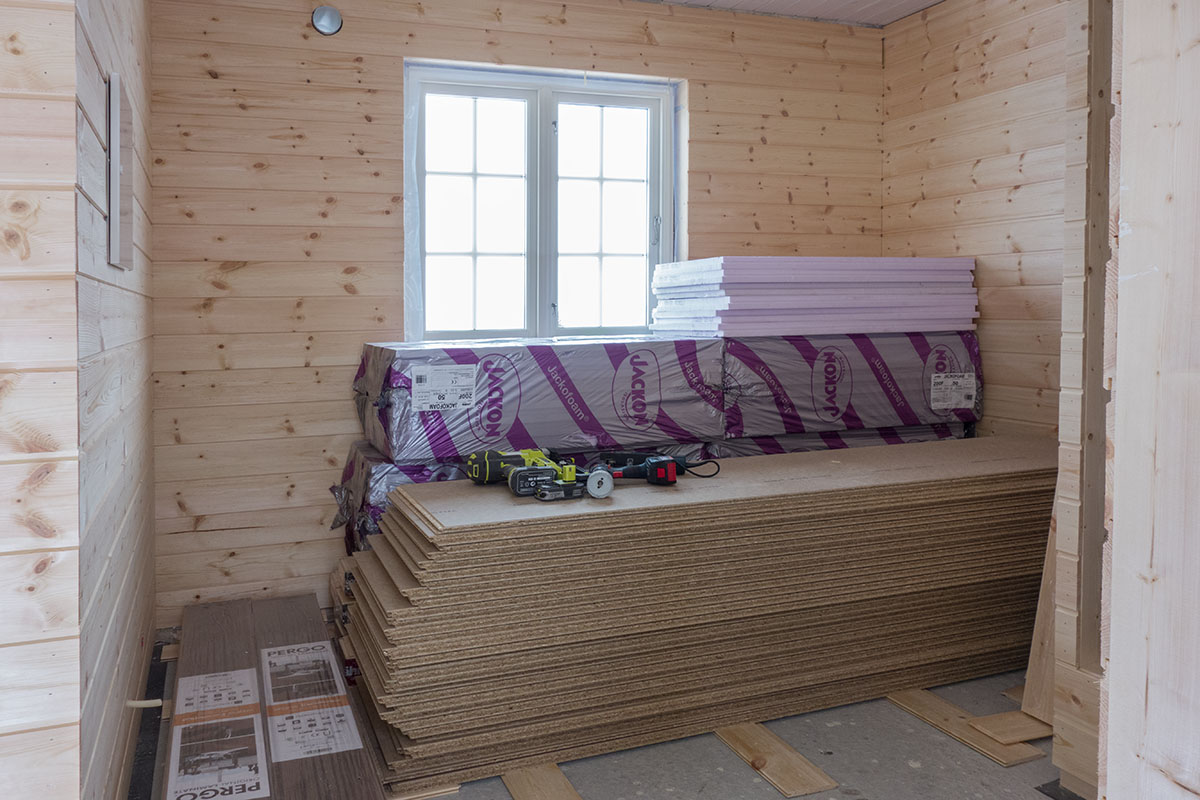

Monter Storefoss Sag i Valdres (ved Heggenes / Volbu) har levert det meste av innvendig materiale til annekset. Her er det leveranse av gulvspon og parkett.

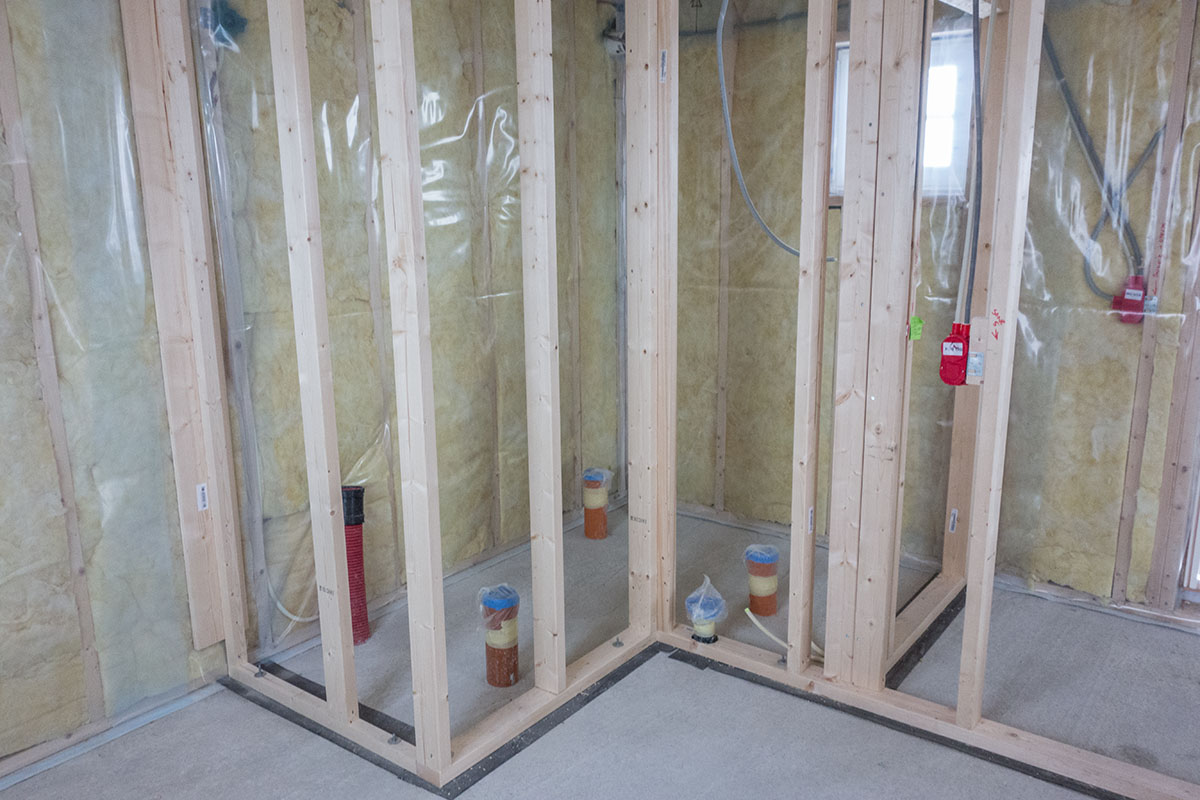

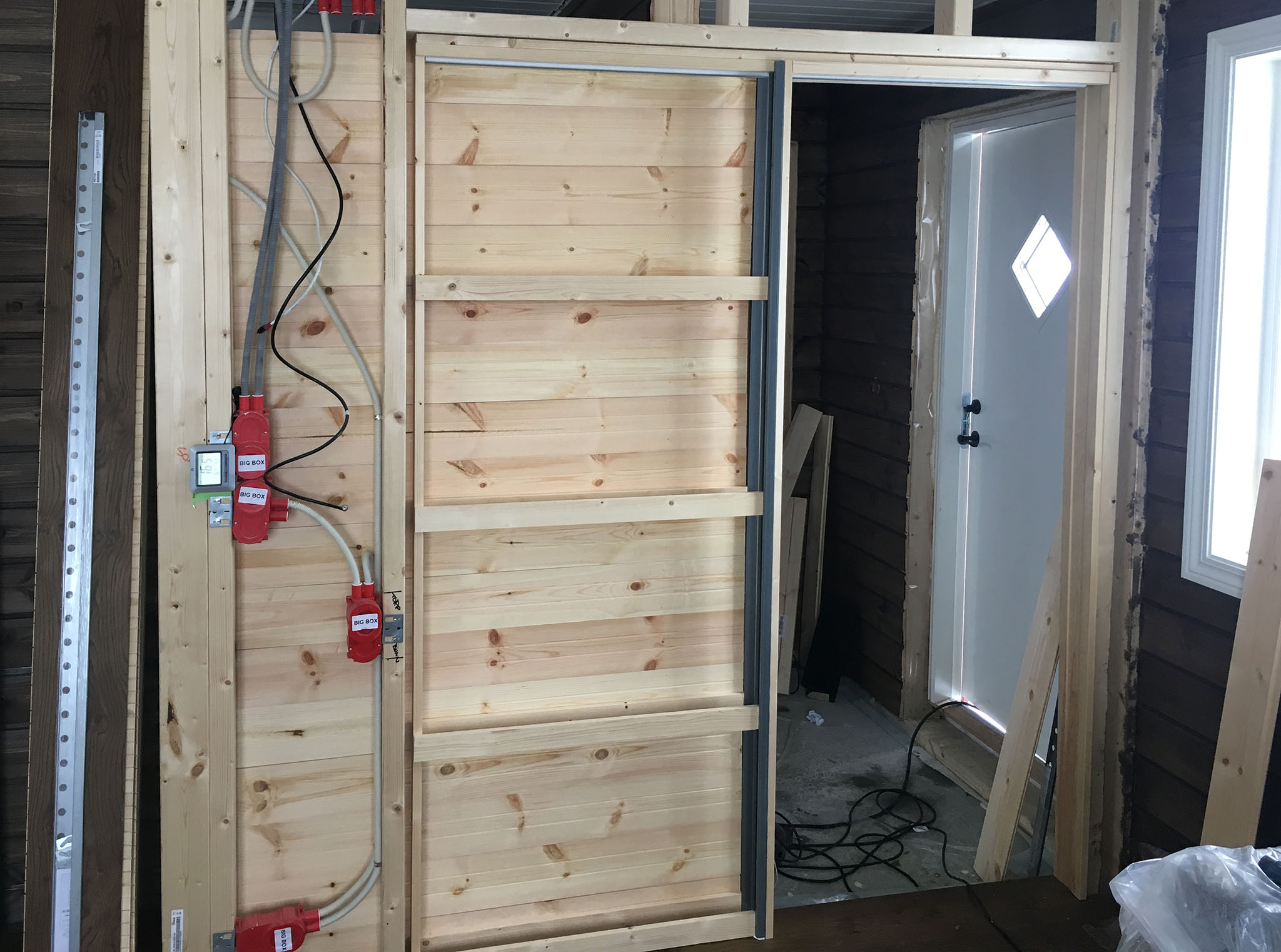

Elektrikeren har montert bokser og trukket rør.

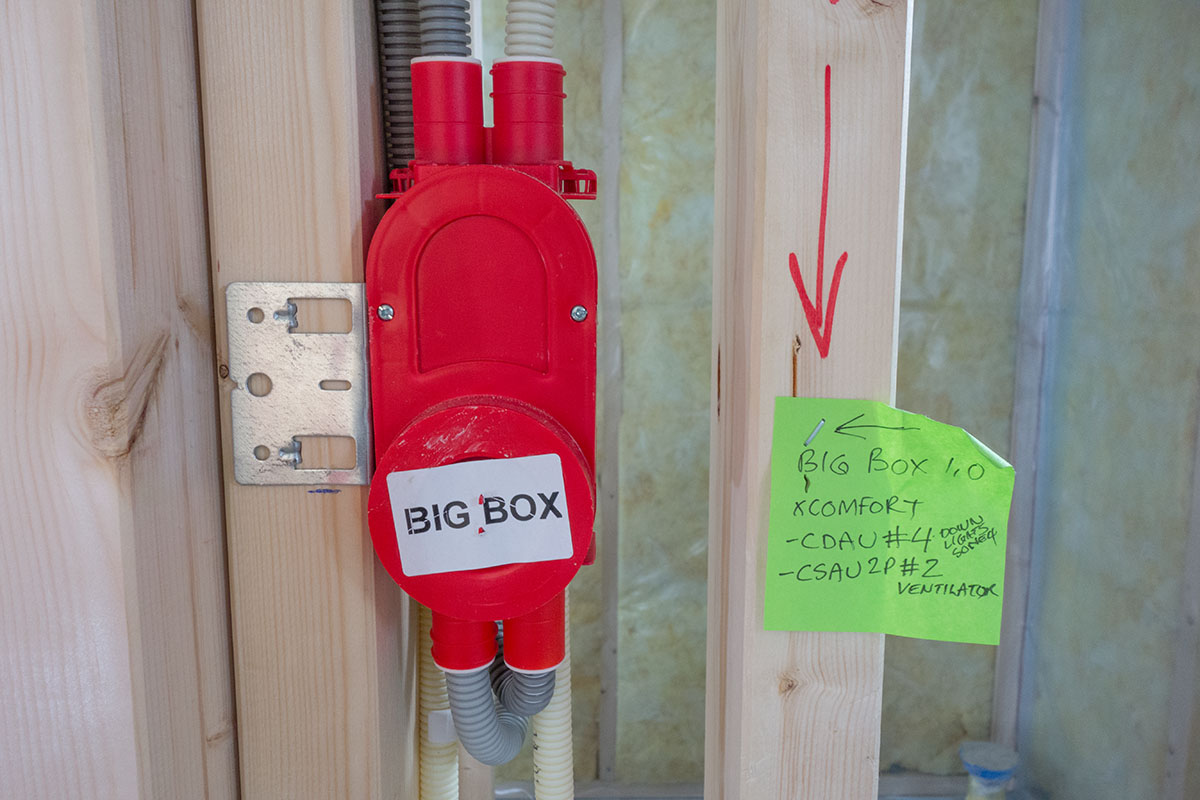

Bruker Elko Big Box så jeg får god plass til xComfort smarthus komponenter i boksene.

Taket er lakket to strøk med Jotun Panellakk i koden HT90 OK001.

Så smått begynt å legge panel på vegger.

8. Mars 2018
Mere panel og isolasjon av innervegg.

15. Mars 2018

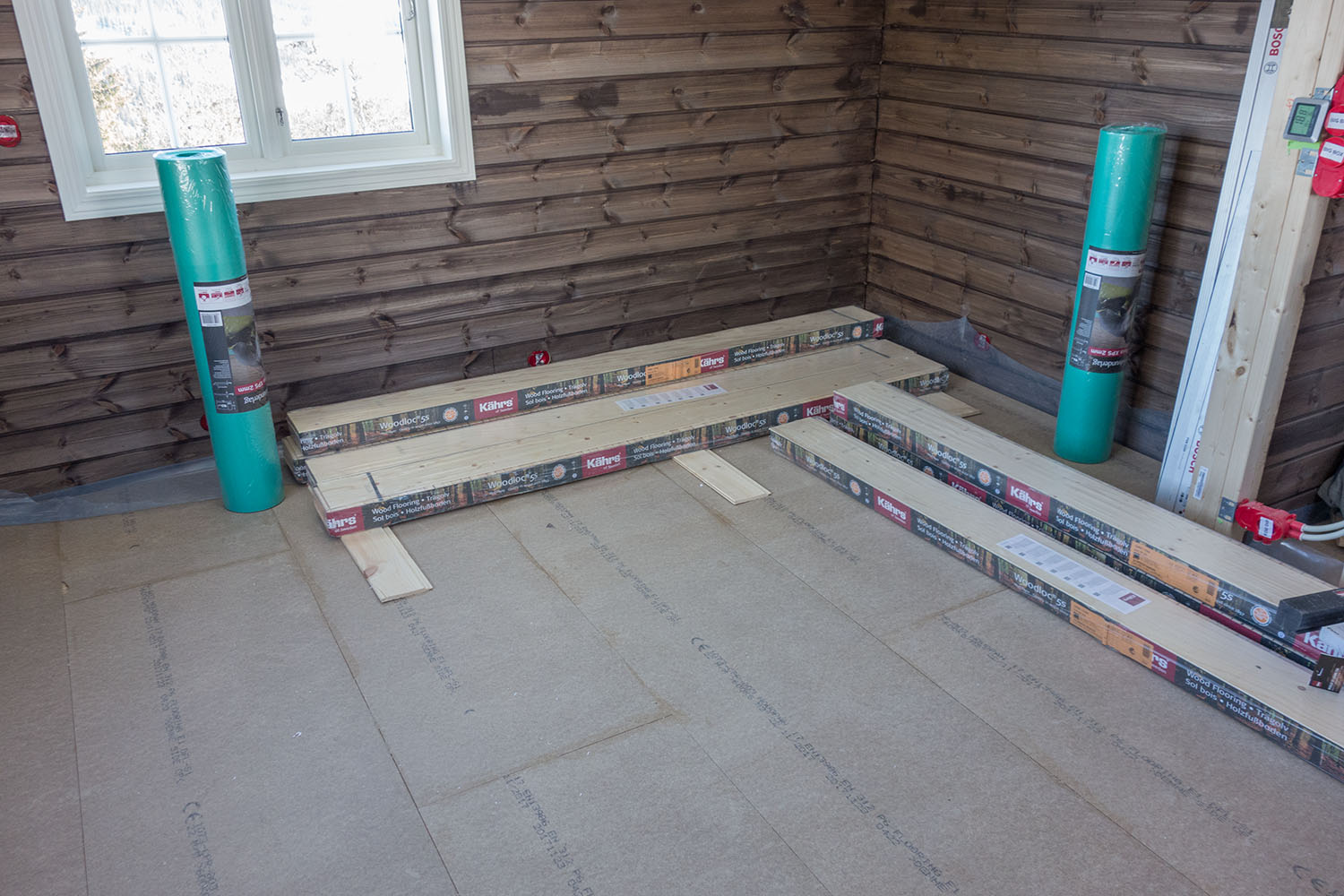

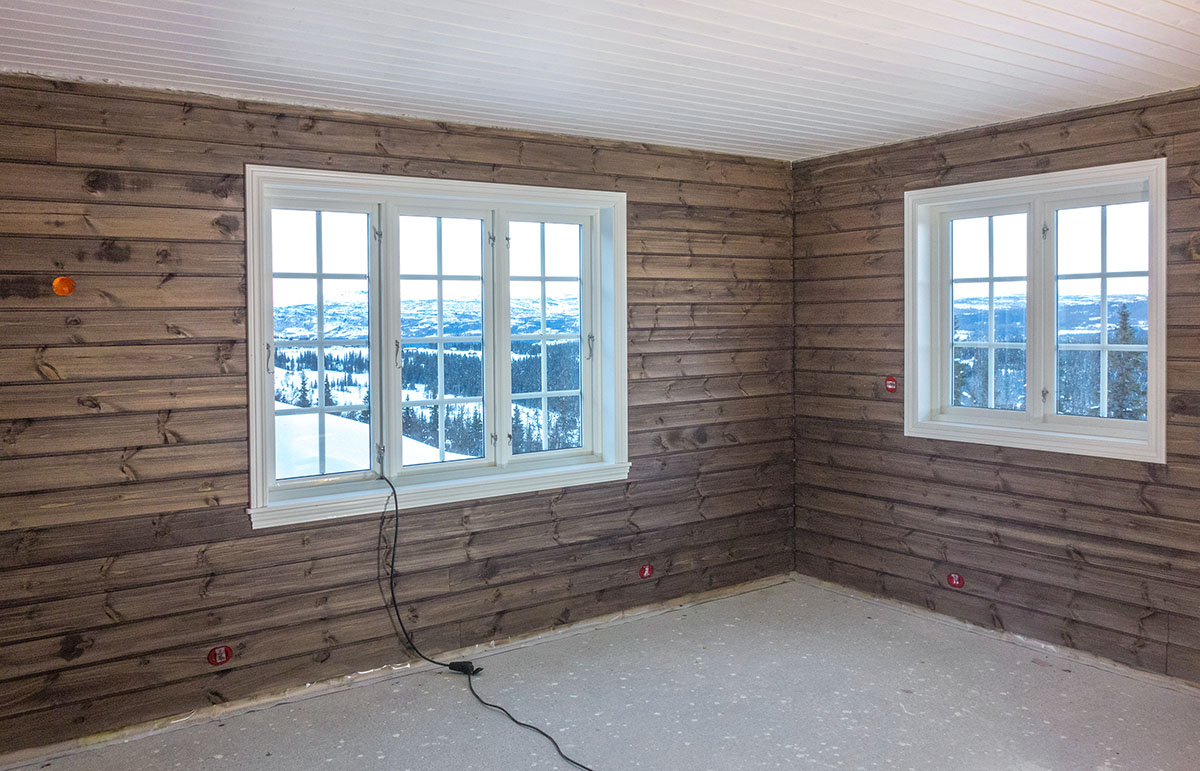

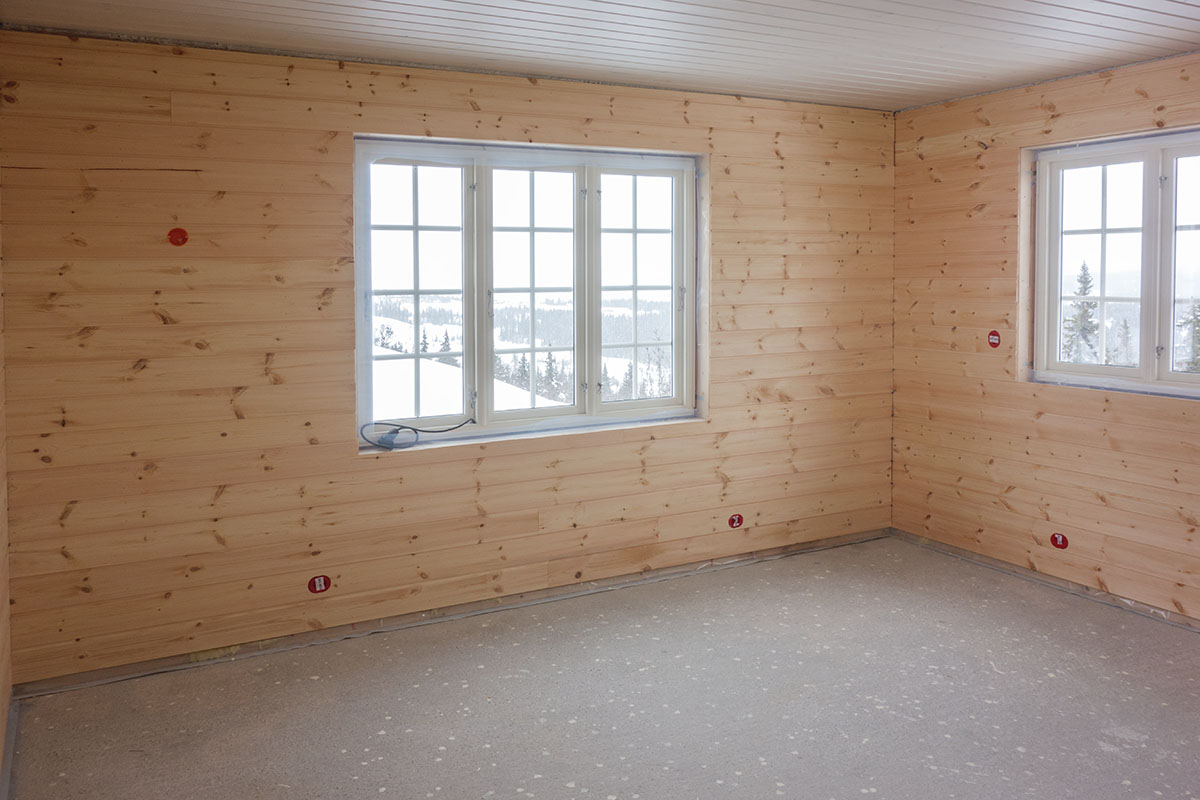

Det meste av panel er på plass. Gulvspon, parkett og laminat ligger til aklimatisering. Legger gulv i påsken.

Jotun Interiørbeis, Pure Nature i fargen Mokka.
Mokka ligner veldig på min egenkomponerte drivved/valnøtt miks jeg laget for 10 år siden til hovedhytta.

16. Mars 2018

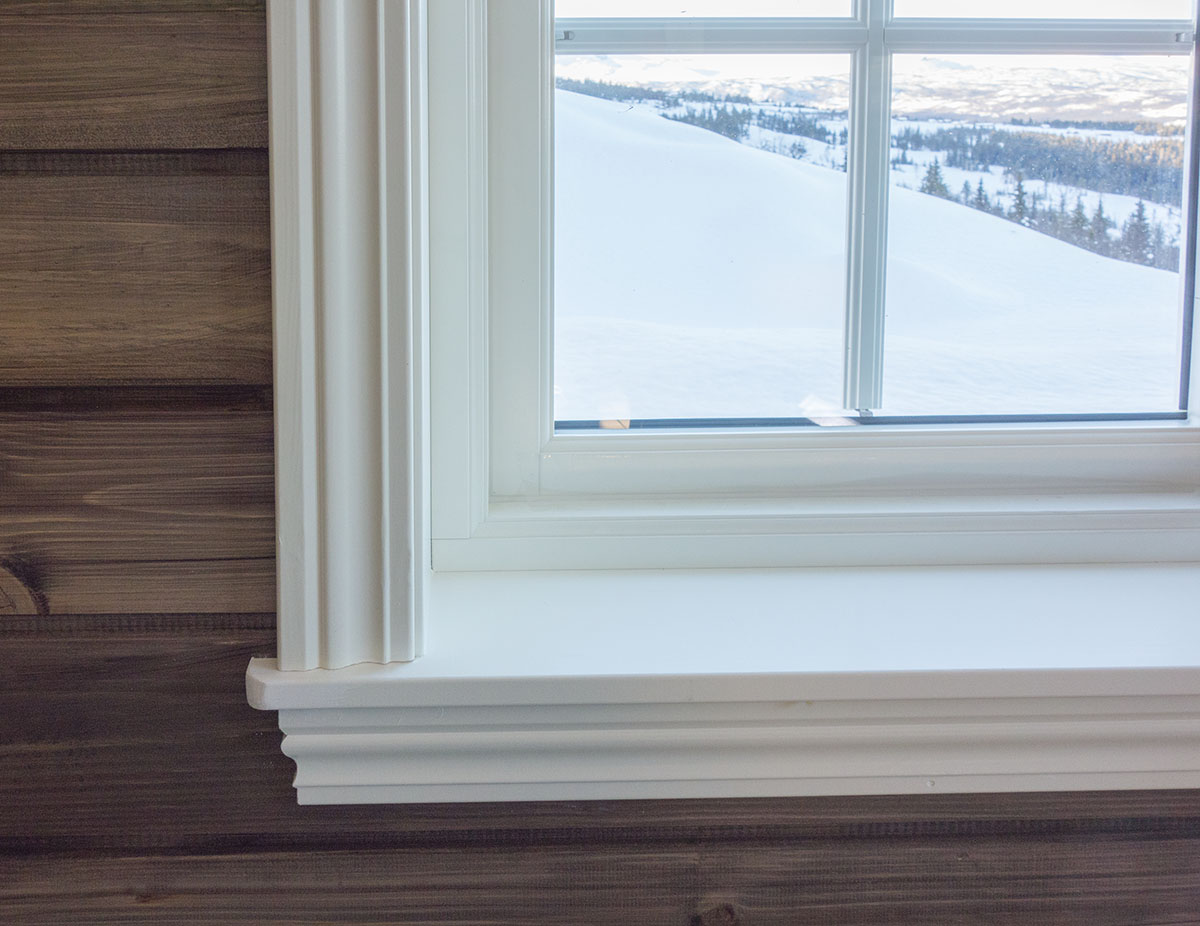

Da er to ukers arbeidsferie over. Fått gjort unna en god del. Dagens økt var utforing og listing av vinduer i oppholdsrom. Gulv legges i påskeuka.
Litt ekstra karmdybde på stort vindu. Listene er Storefoss Sag (Heggenes, Valdres) sin egen profil.

27. Mars 2018 (Påsken)

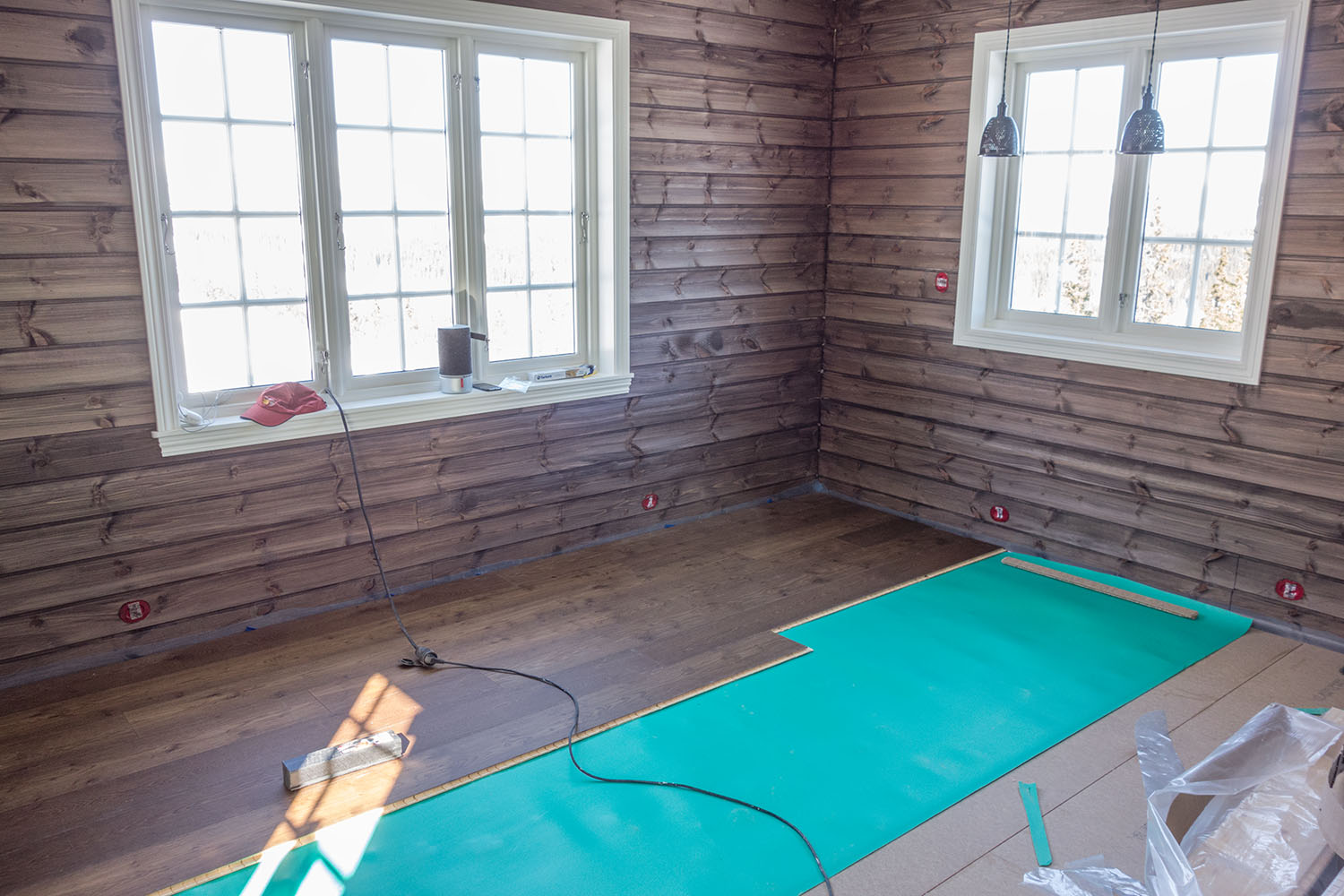

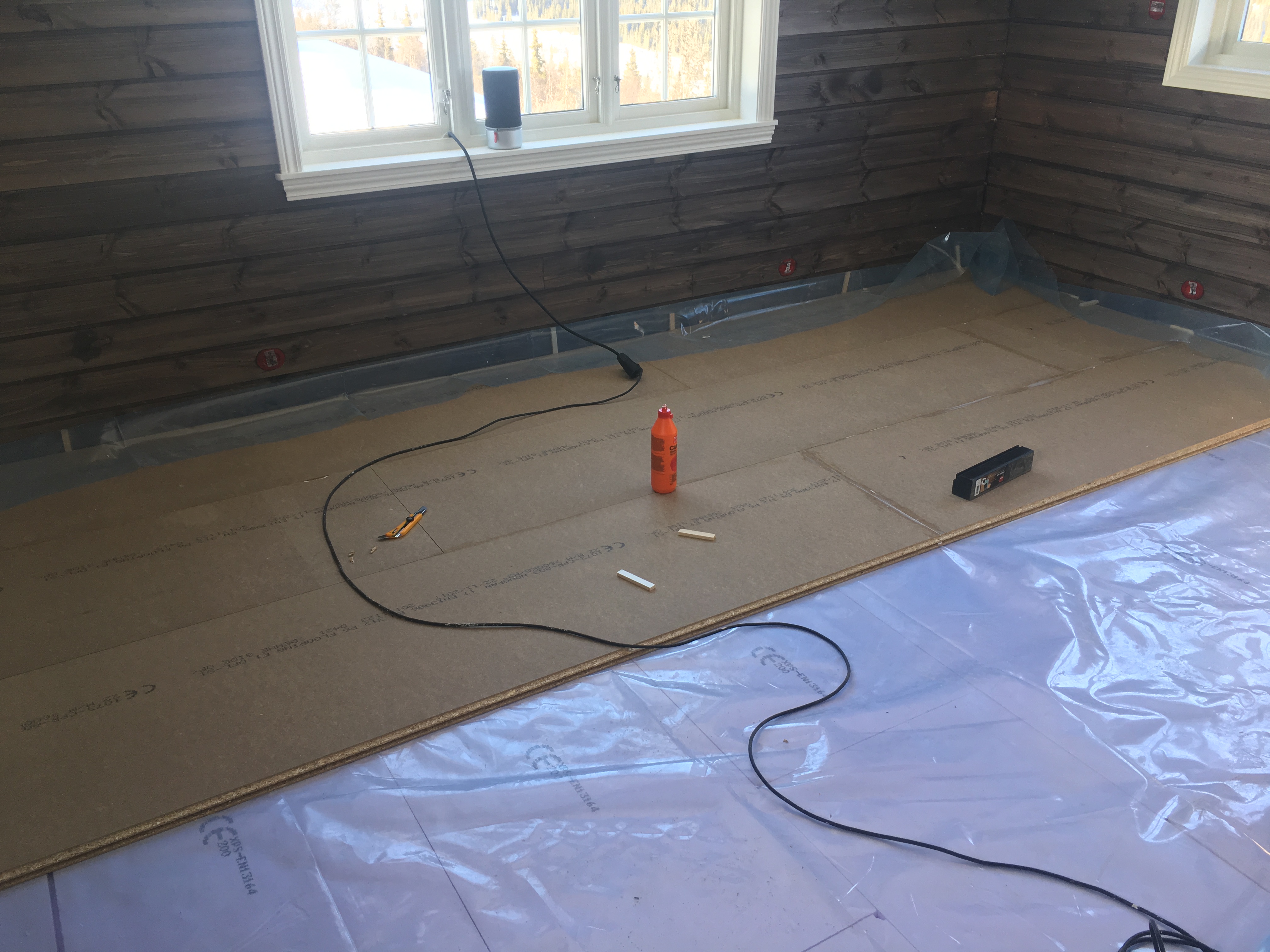

Begynt på gulvene. Legger flytende undergulv med XPS, fuktsperre og gulvspon. Skal ha parkett på toppen.

1. April 2018

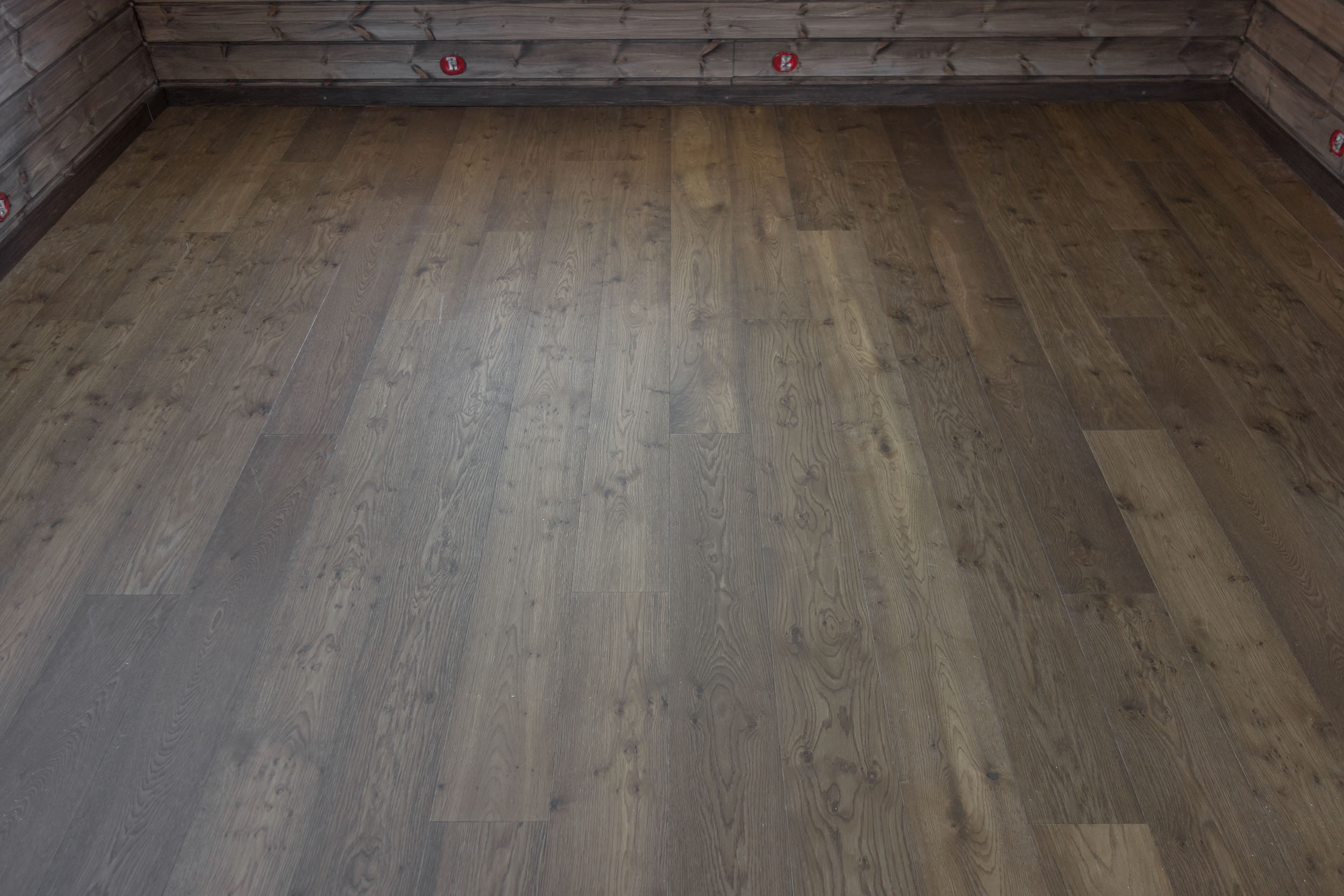

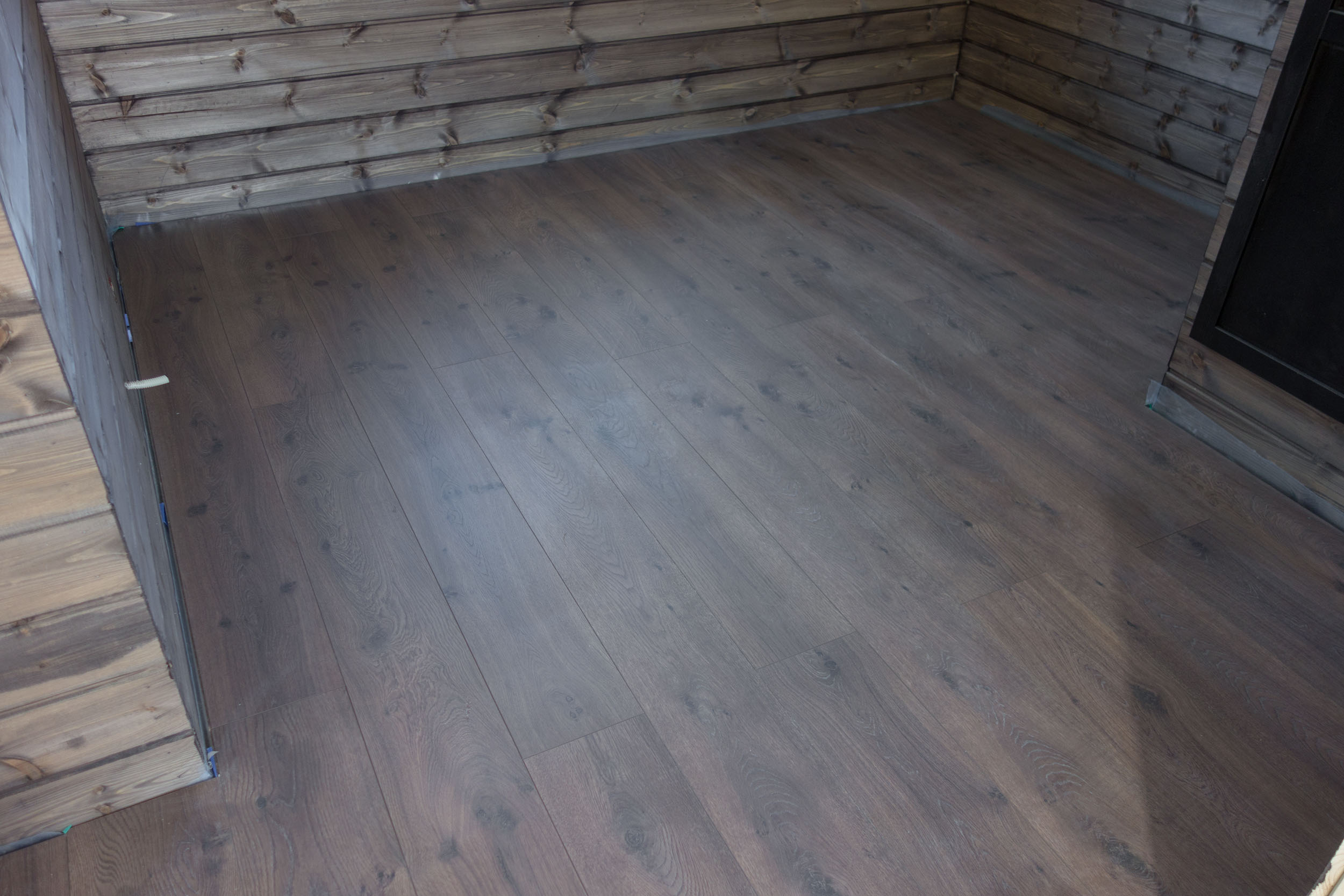

Parketten monteres. Kährs Eik terra. 1-stav. børstet og røyket. Ultramatt lakk.

2. April 2018

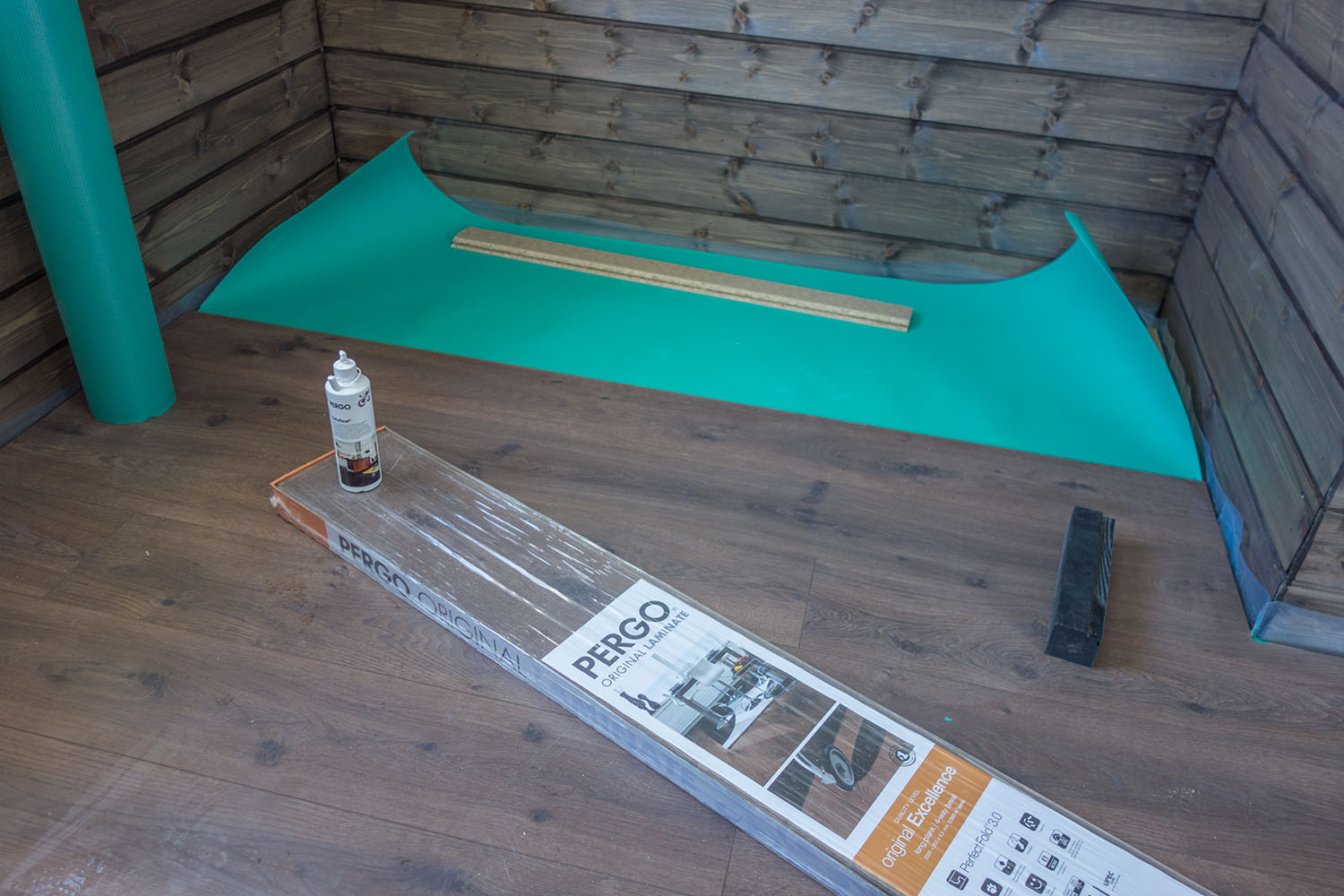

Gulvet i boden er ferdig. Pergo Sjokoladeeik, plank. Bruker Pergo SafeSeal for ekstra fuktbeskyttelse.

8. April 2018
Hobbyrommet / boden begynner å bli ferdig. Litt listverk og elektrikerjobb igjen. Supert med IKEA tilbud på utgående Laxarby kjøkkenfronter til 49kr/stk. Da ble rommet litt finere enn planlagt.

Bruker en Ikea Pax Hemnes skapdør inn til et lite teknisk rom med vannkoblinger til badet.

21. April 2018

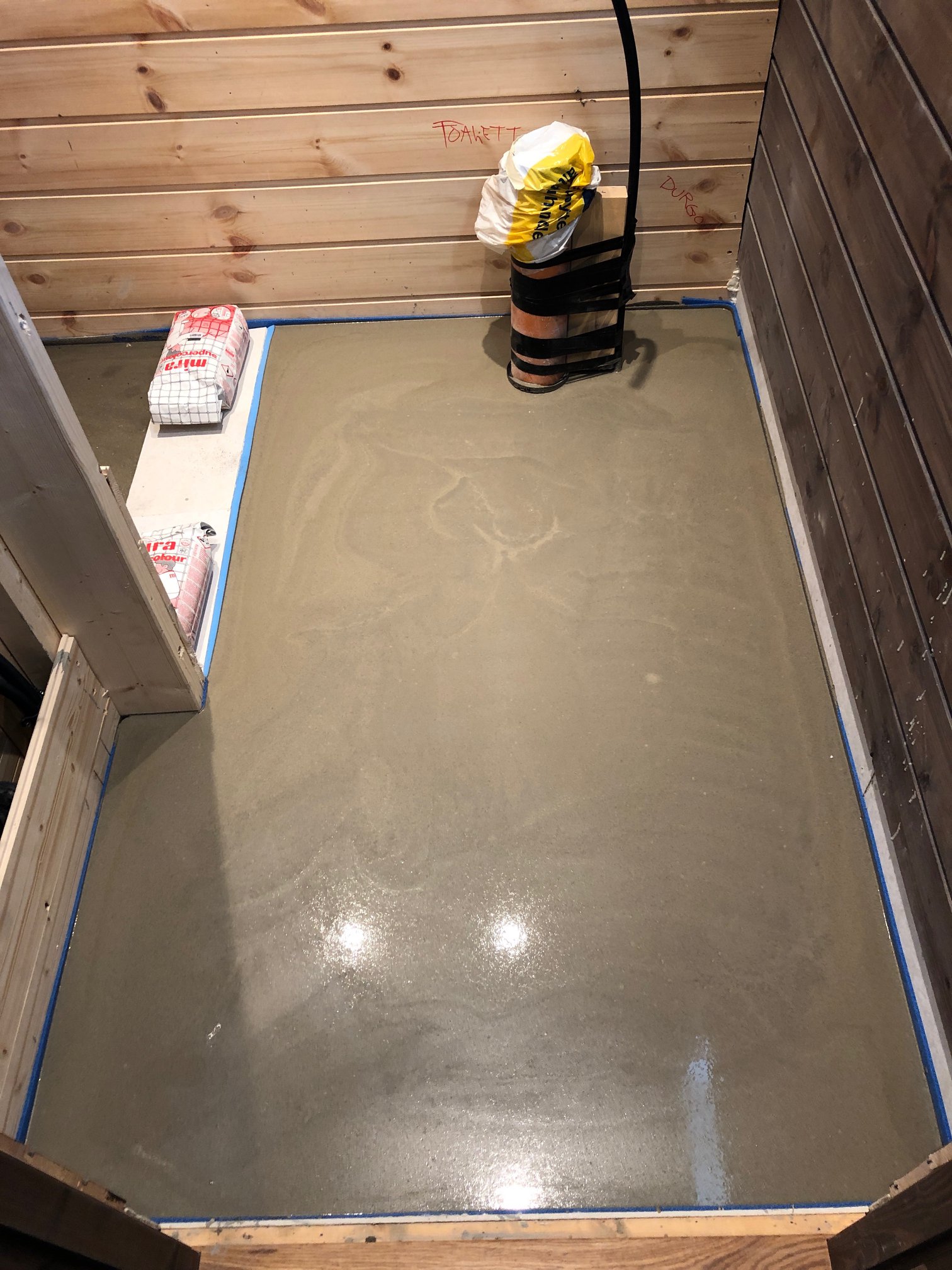

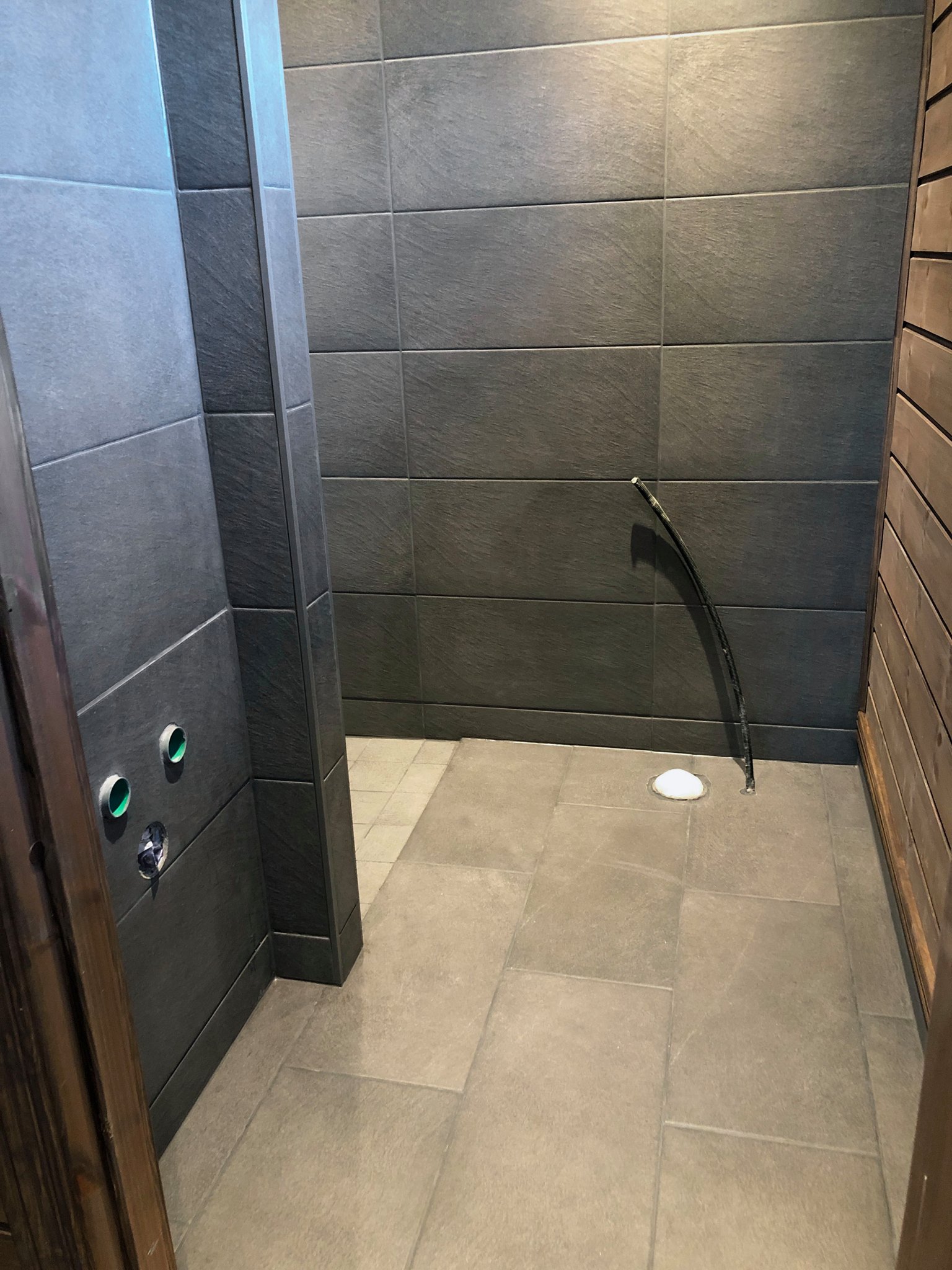

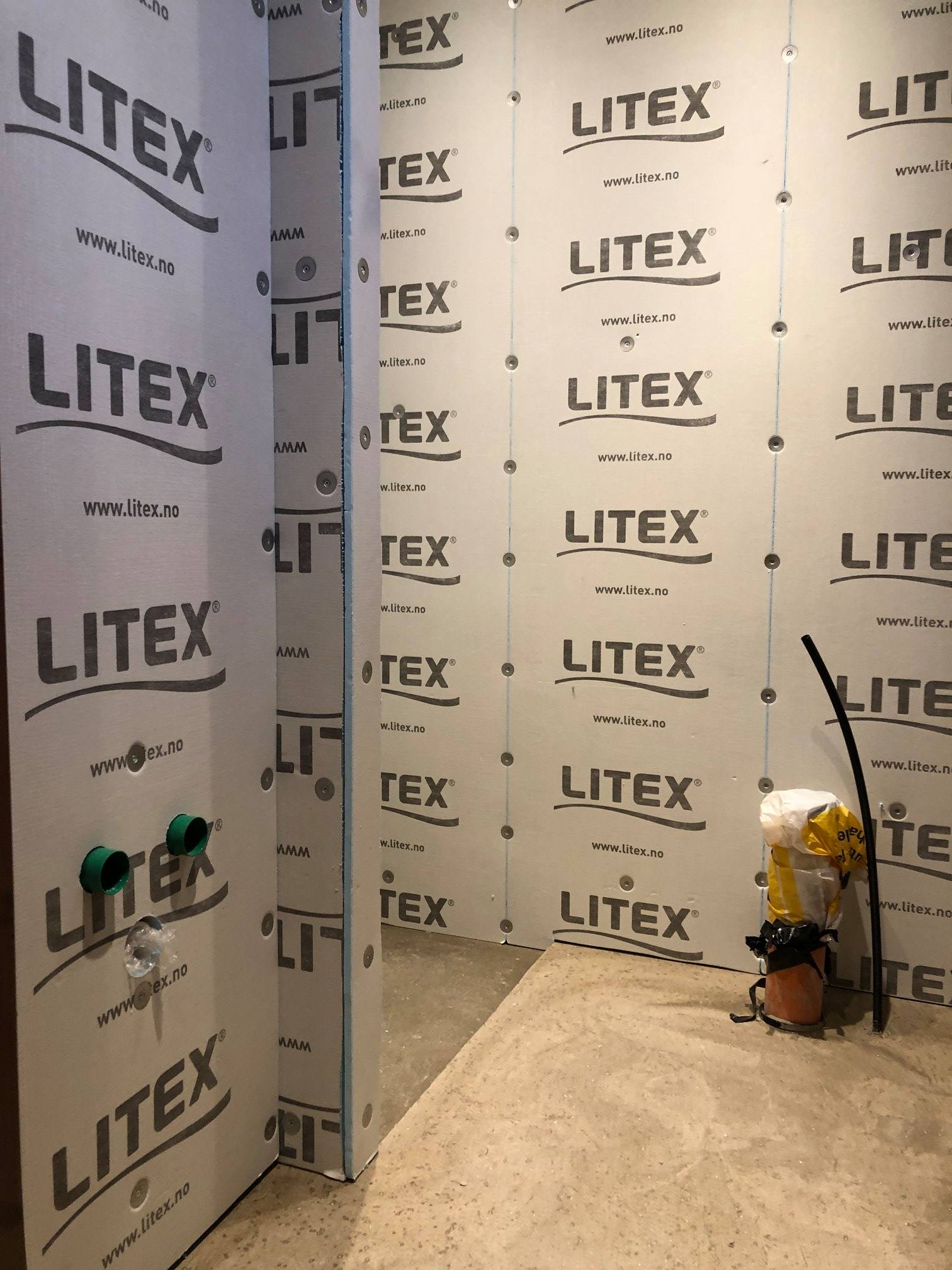

Ikke lenge til annekset står ferdig. Dører inne er beiset og montert. Elektriker kommer i løpet av uka for å koble på strømmen. Møbler er levert og klart til utpakking. Avslutter med litt listing her og der. Tar så en liten pause før badet ferdigstilles i sommerferien.

Swedoor Tradisjon 04N i massiv ubehandlet furu.

Dørene beises med Jotun Pure Nature interiørbeis i fargen Mokka. Ett strøk.

Beslag til skyvedør fra Tveit Smie.

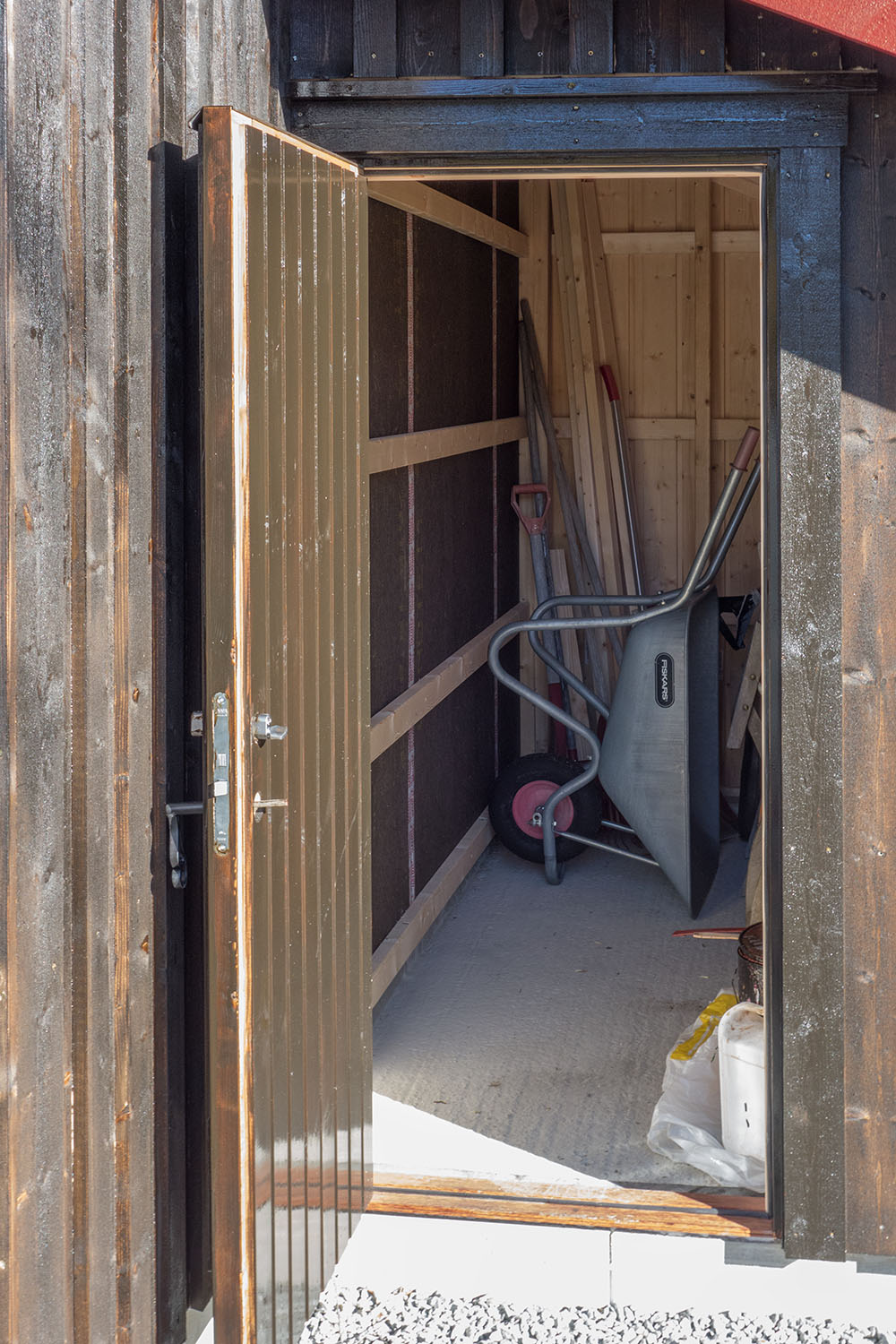

Plassbygget åpne hyller i boden.

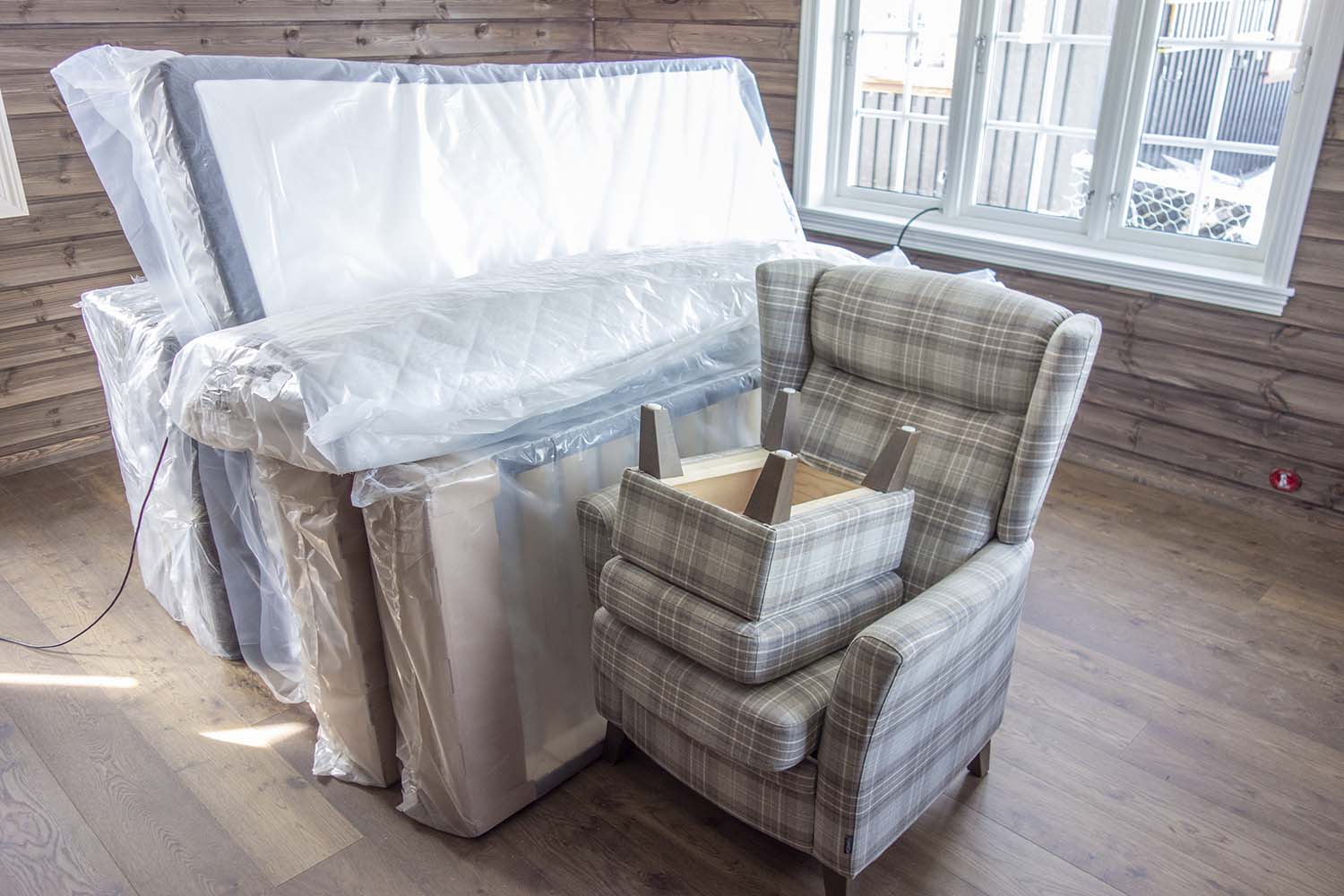

Noen av møblene fra Bohus har ankommet.

28. April 2018

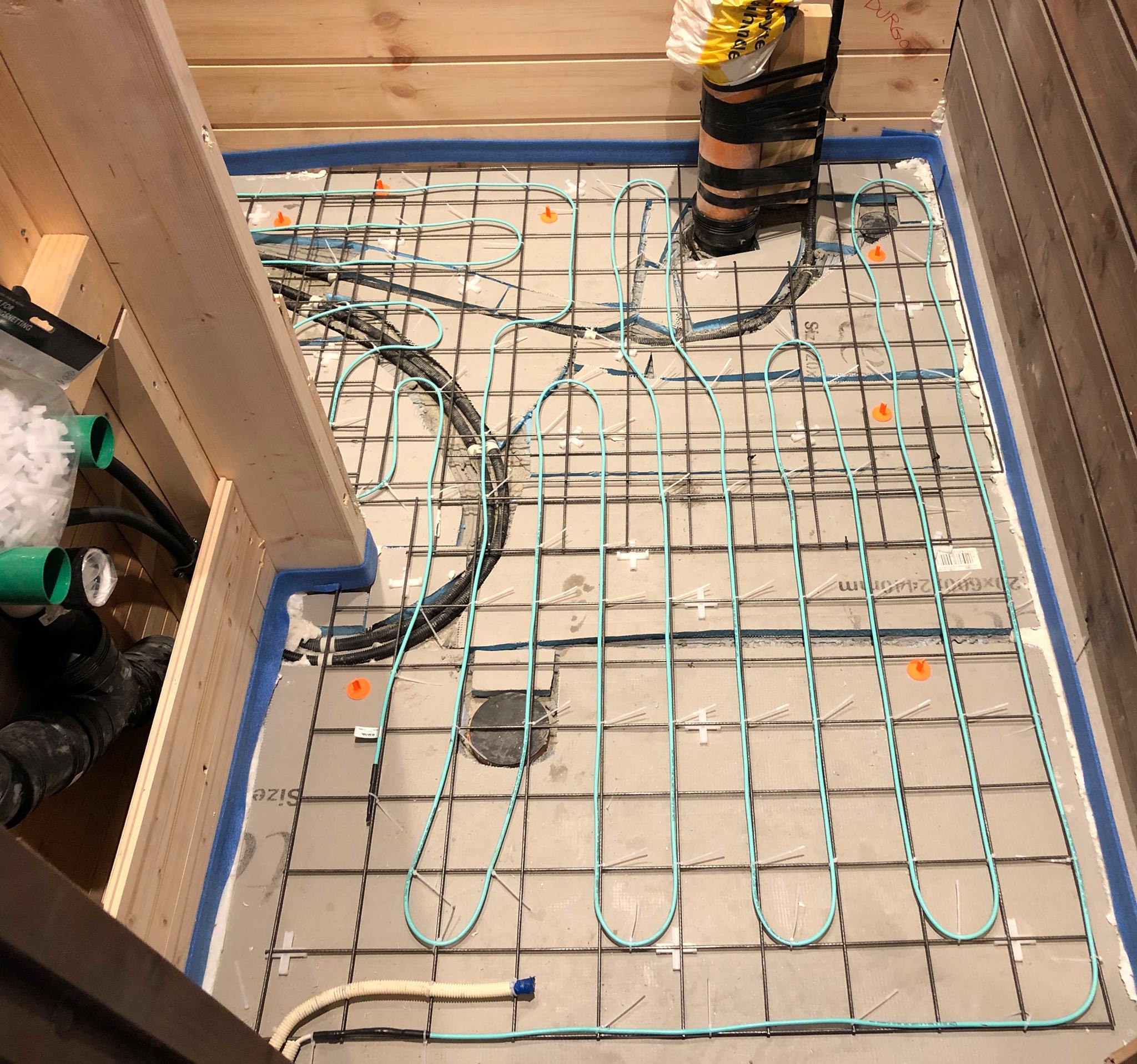

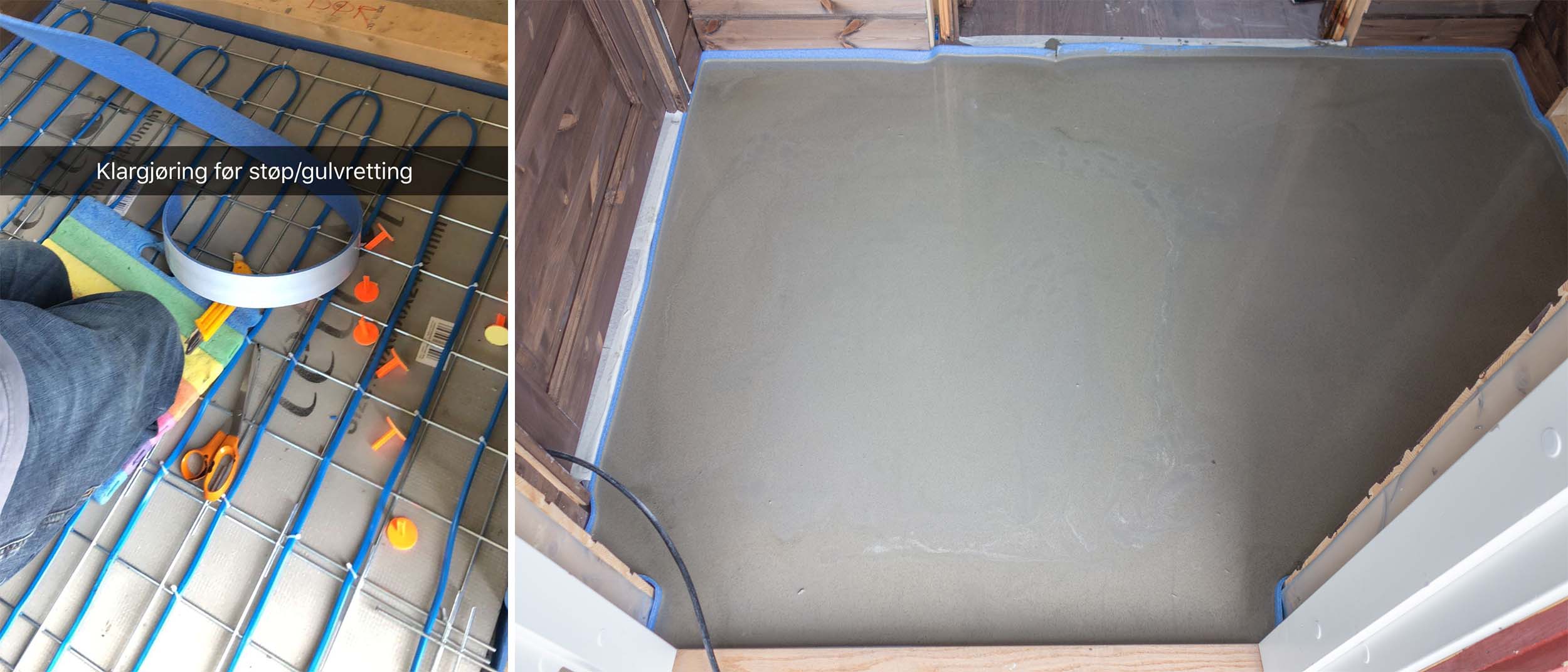

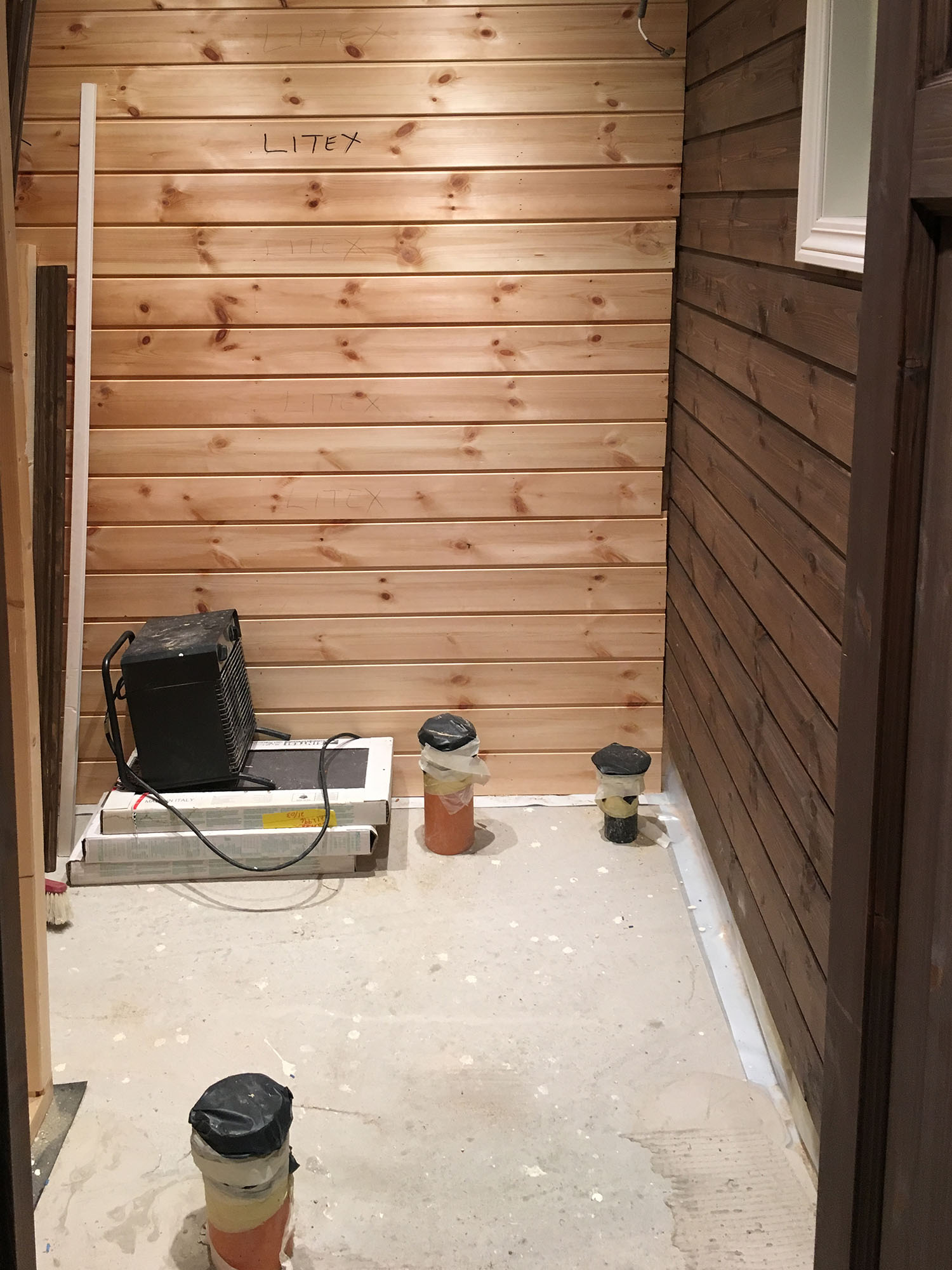

Varmekabler er lagt og gulvet i gangen støpt.

1. Mai 2018

Møblering av oppholdsrom i full gang. Her lager jeg hjemmelaget sengegavl med leselys.
Materialer: Svartmalte utforingslister. Bakplate er laget av dekksider til kjøkken, kjøpt for 25k/stk i billigkroken hos IKEA.
Sukumplast, vatt og stoff er festet til 1cm tykk MDF. Stoff fra dekoria.no (Edinburgh 115-75).
Svart Kony spot med integrert USB lader fra Unilamp.no

6. Mai 2018

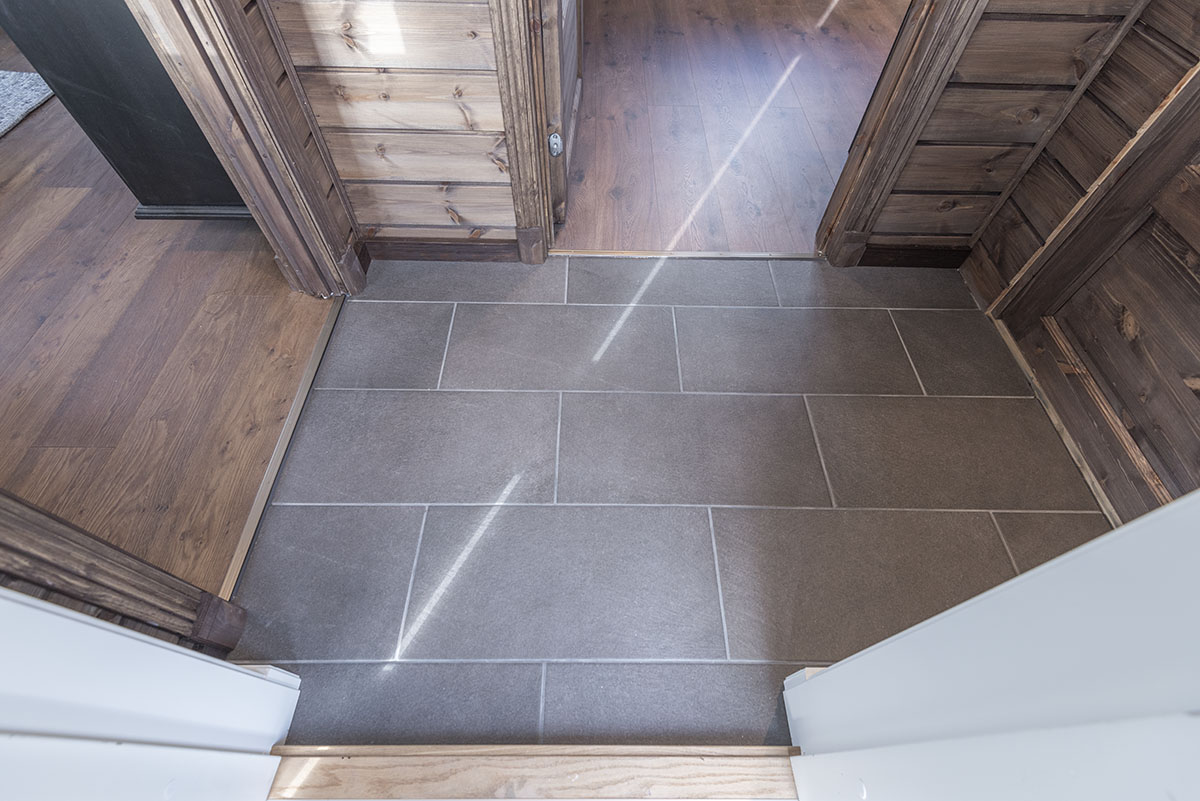

Gulvet i gangen er ferdig flislagt og fuget.
Samme flis som i hovedhytta, Sintesi Beola fra Flisekompaniet.
